Contrato 12-2025

Mejoramiento Calle Periférico Municipal

ÁREA URBANA EL CHOL

CONSTRUVISION 2000 Q. 7,999,800.00 6 MESES CALENDARIO
11 Reportes
145 Fotografías
181 Días transcurridos
100% Tiempo del proyecto
56d Última actualización

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 14/11/2025
17/07/2026
14 fotos
12/06/2026
12 fotos
22/05/2026
24 fotos
09/05/2026
16 fotos
04/05/2026
13 fotos
24/04/2026
28 fotos
17/04/2026
8 fotos
27/03/2026
8 fotos

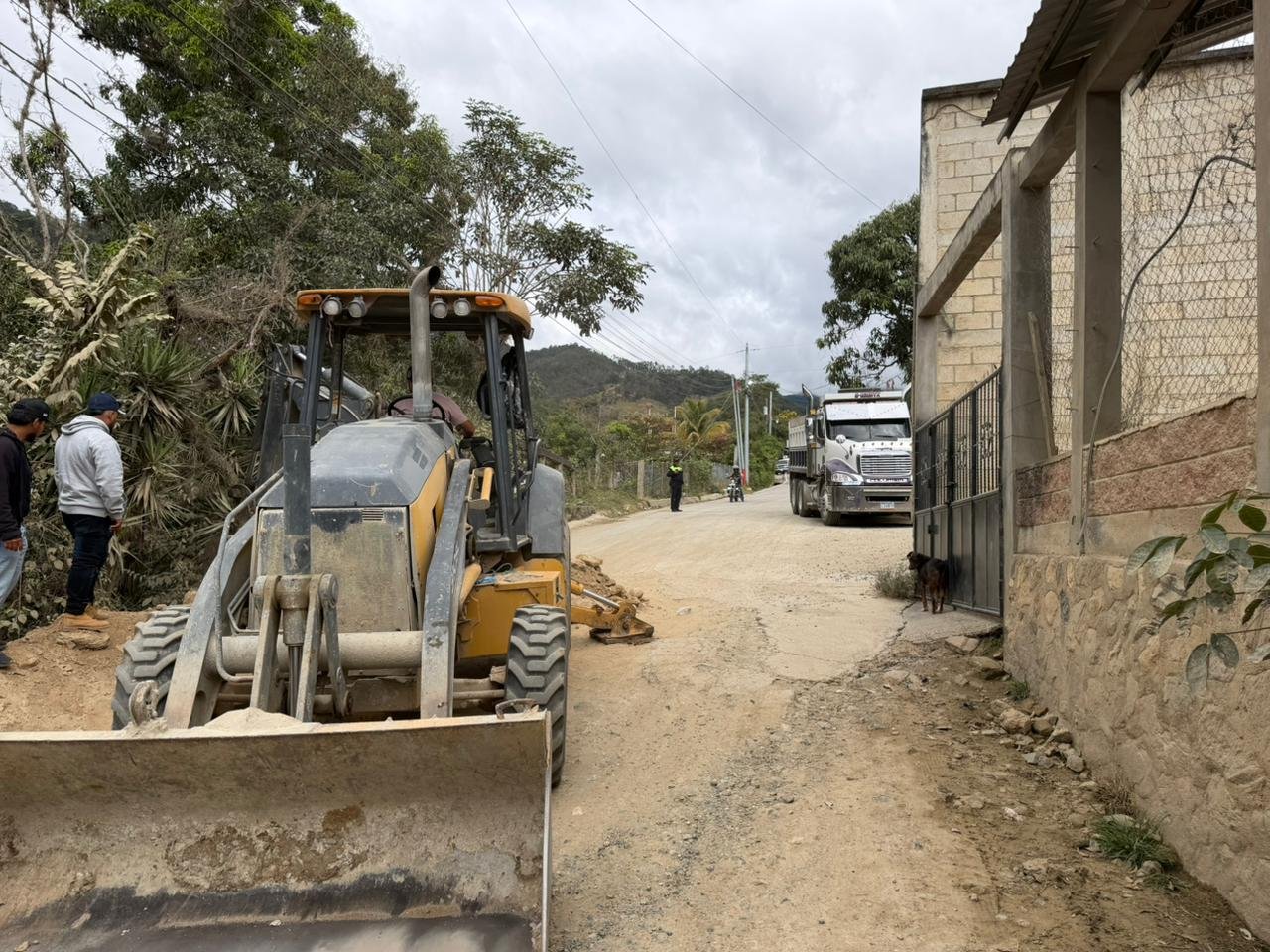

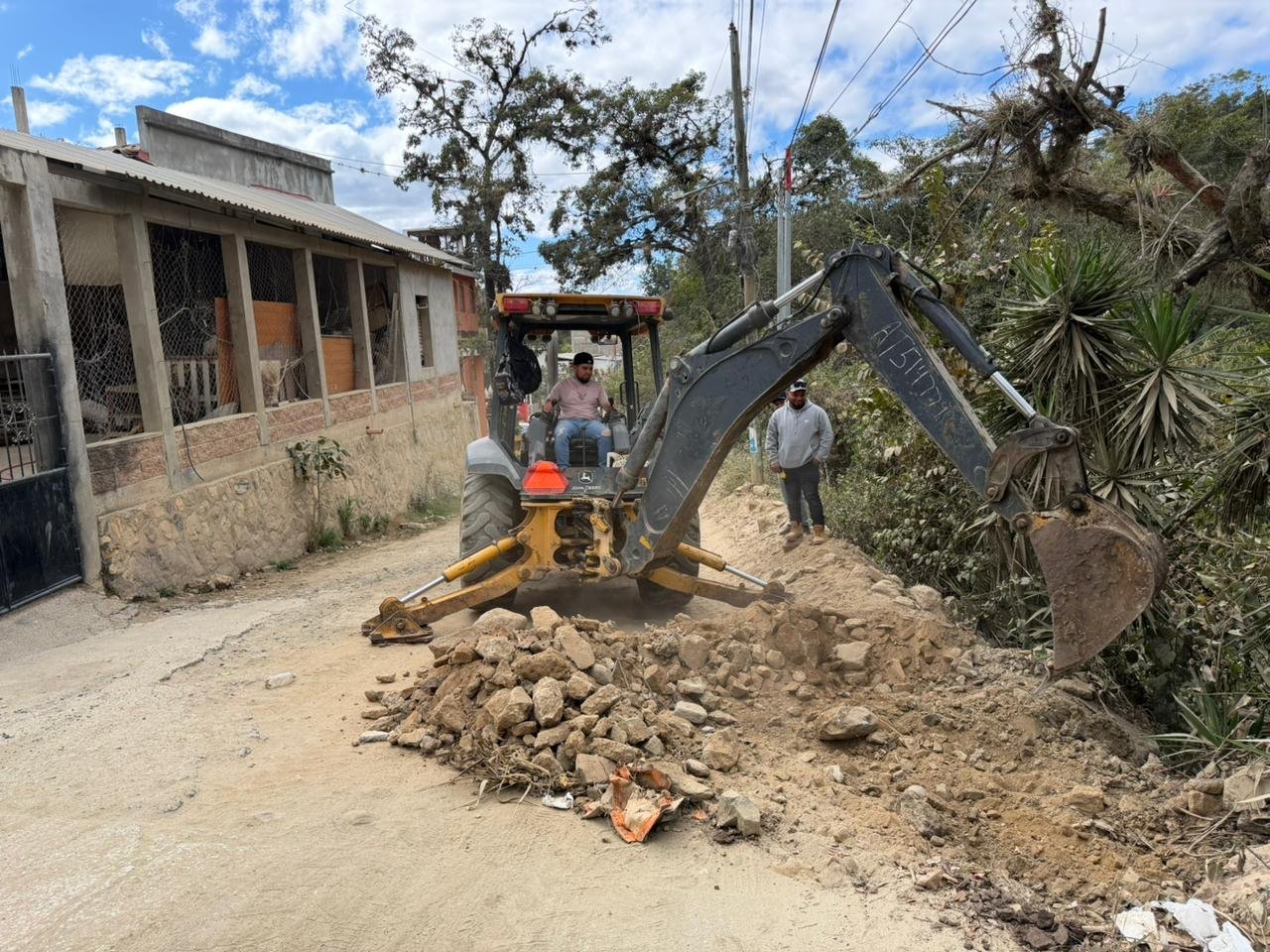

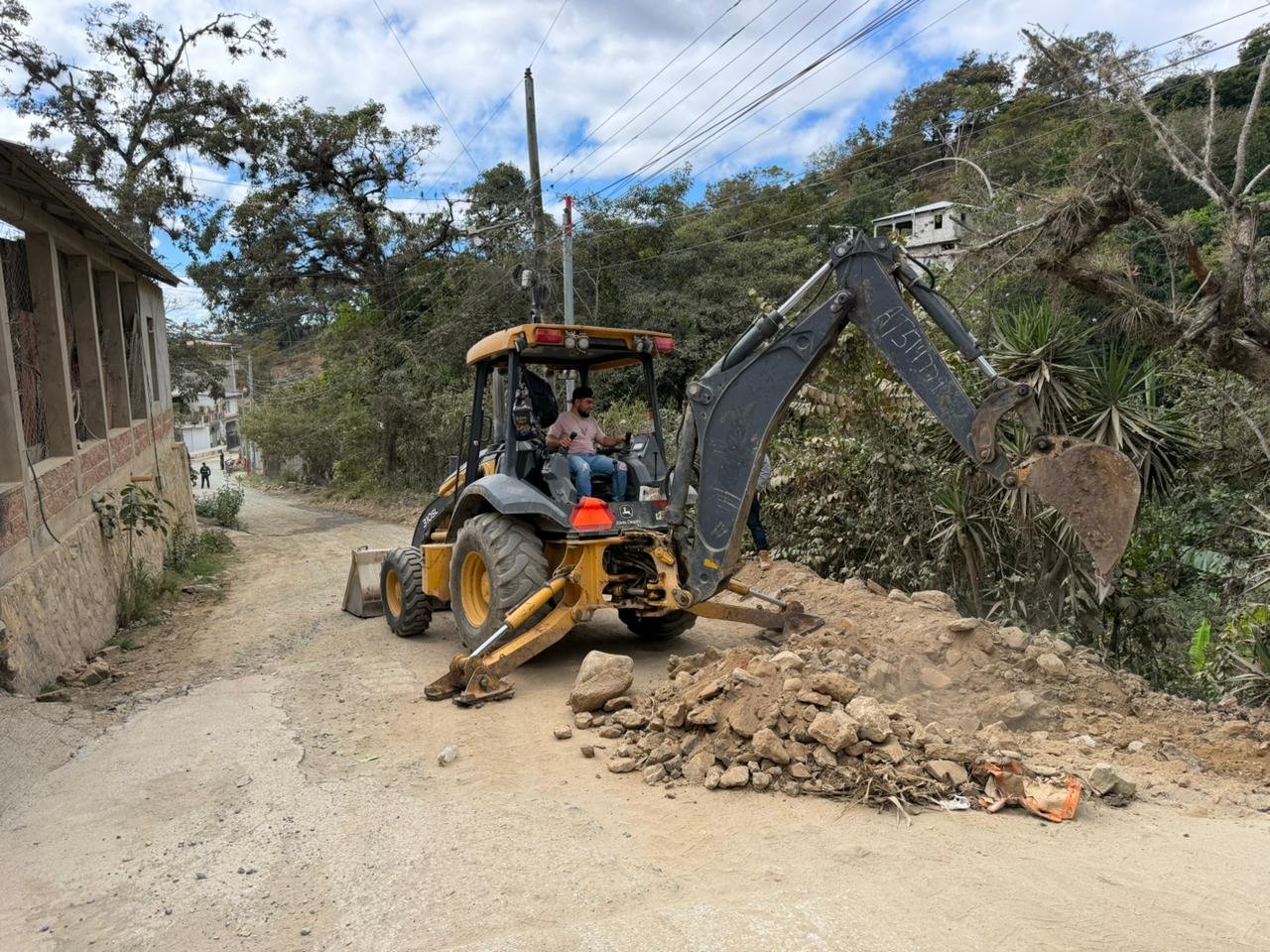

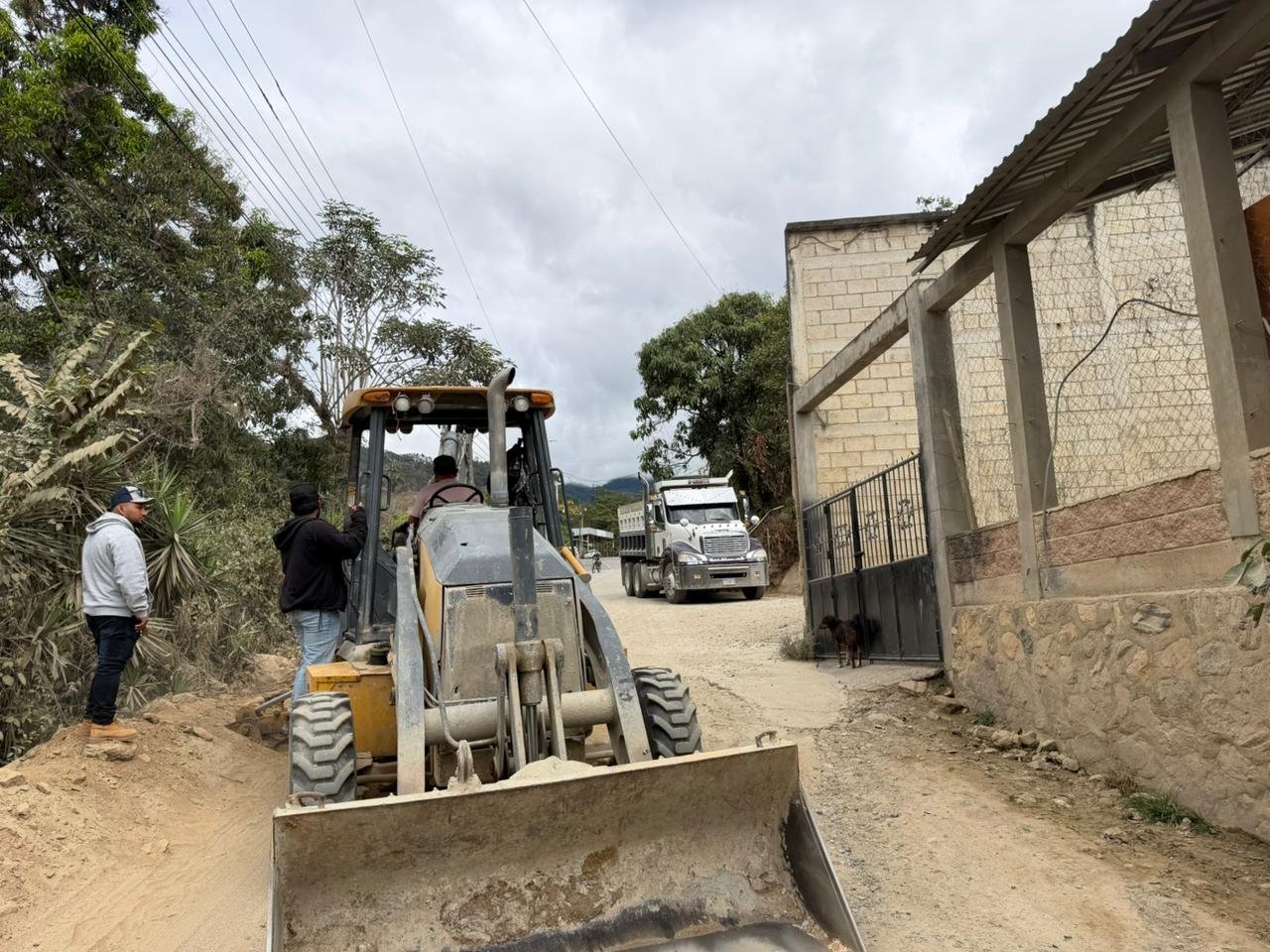

30/01/2026
10 fotos

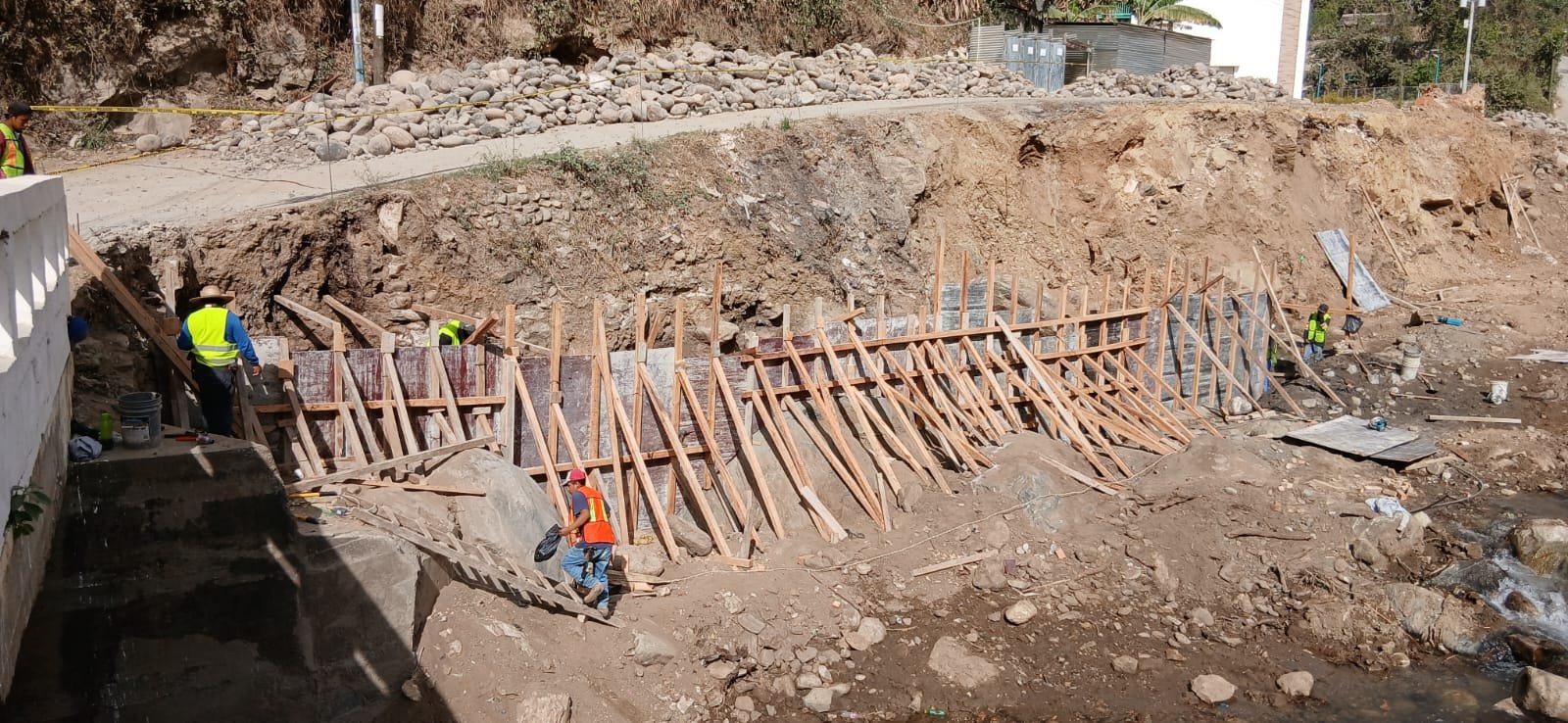

23/01/2026
5 fotos

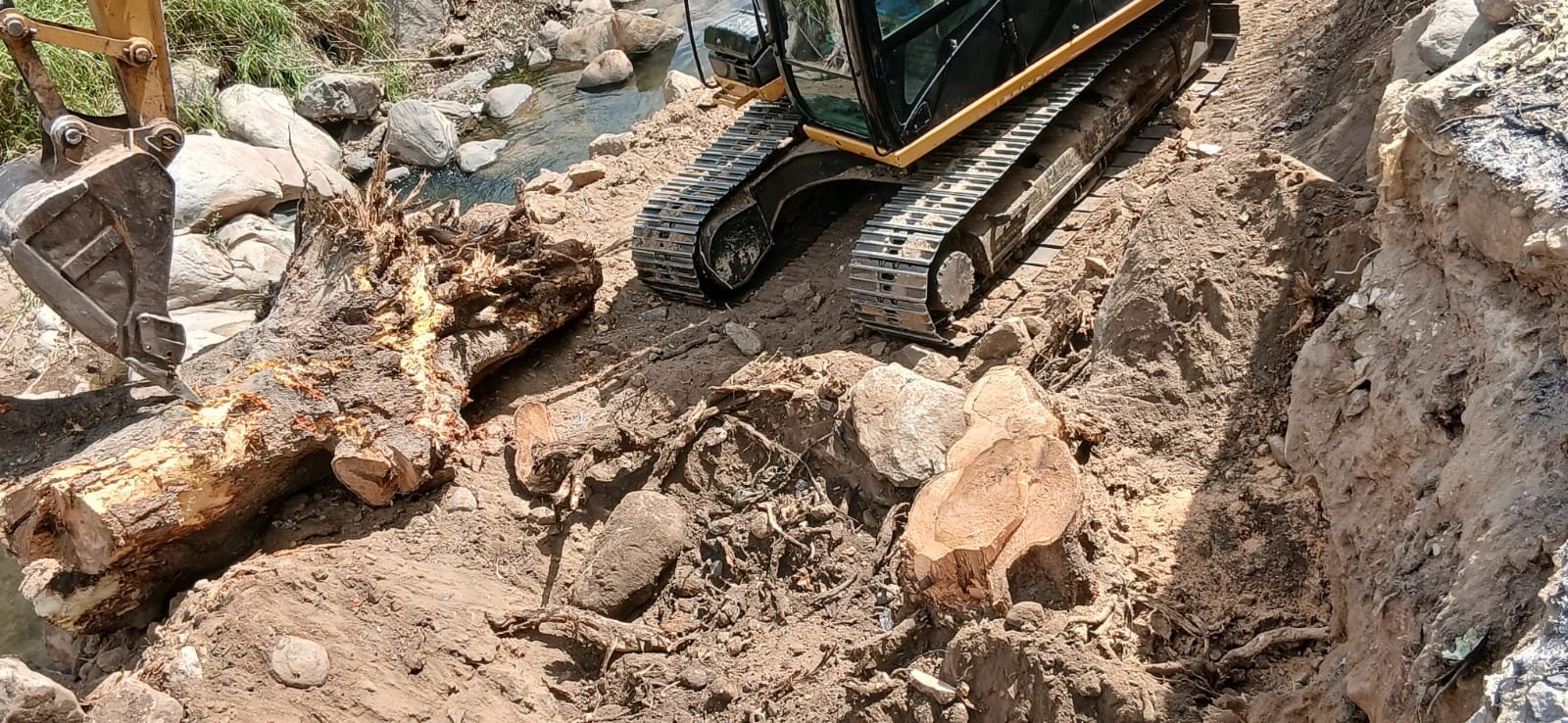

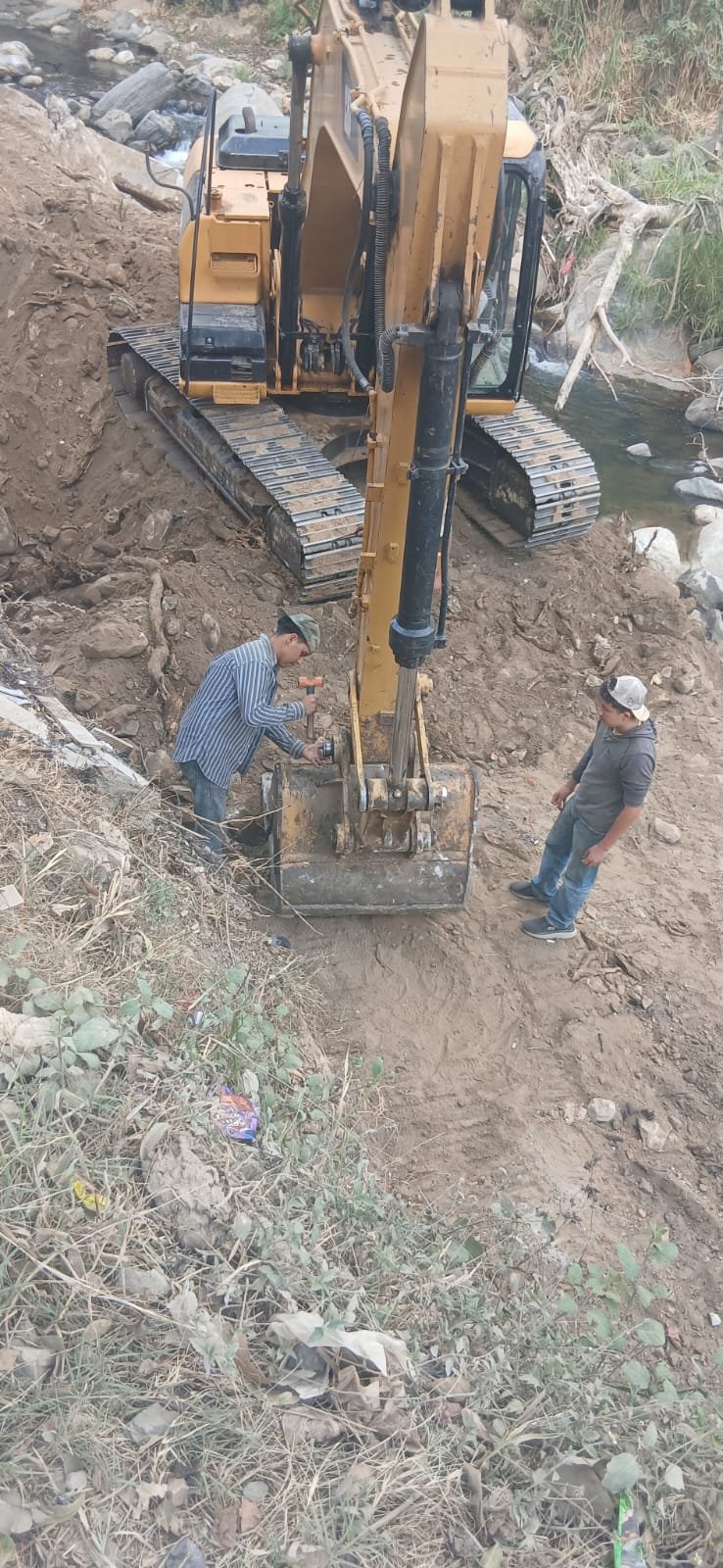

14/01/2026
7 fotos
Hoy: 11/09/2026
Fin: 14/05/2026
14/11/2025 Hoy (Día 301 — plazo original de 181 días) 14/05/2026
Plazo contractual: 6 MESES CALENDARIO desde el 14/11/2025. Fecha estimada de terminación: 14/05/2026

Ubicación del Proyecto

ÁREA URBANA EL CHOL

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en ÁREA URBANA EL CHOL.

Galería de Avances

Documentación fotográfica del progreso de la obra

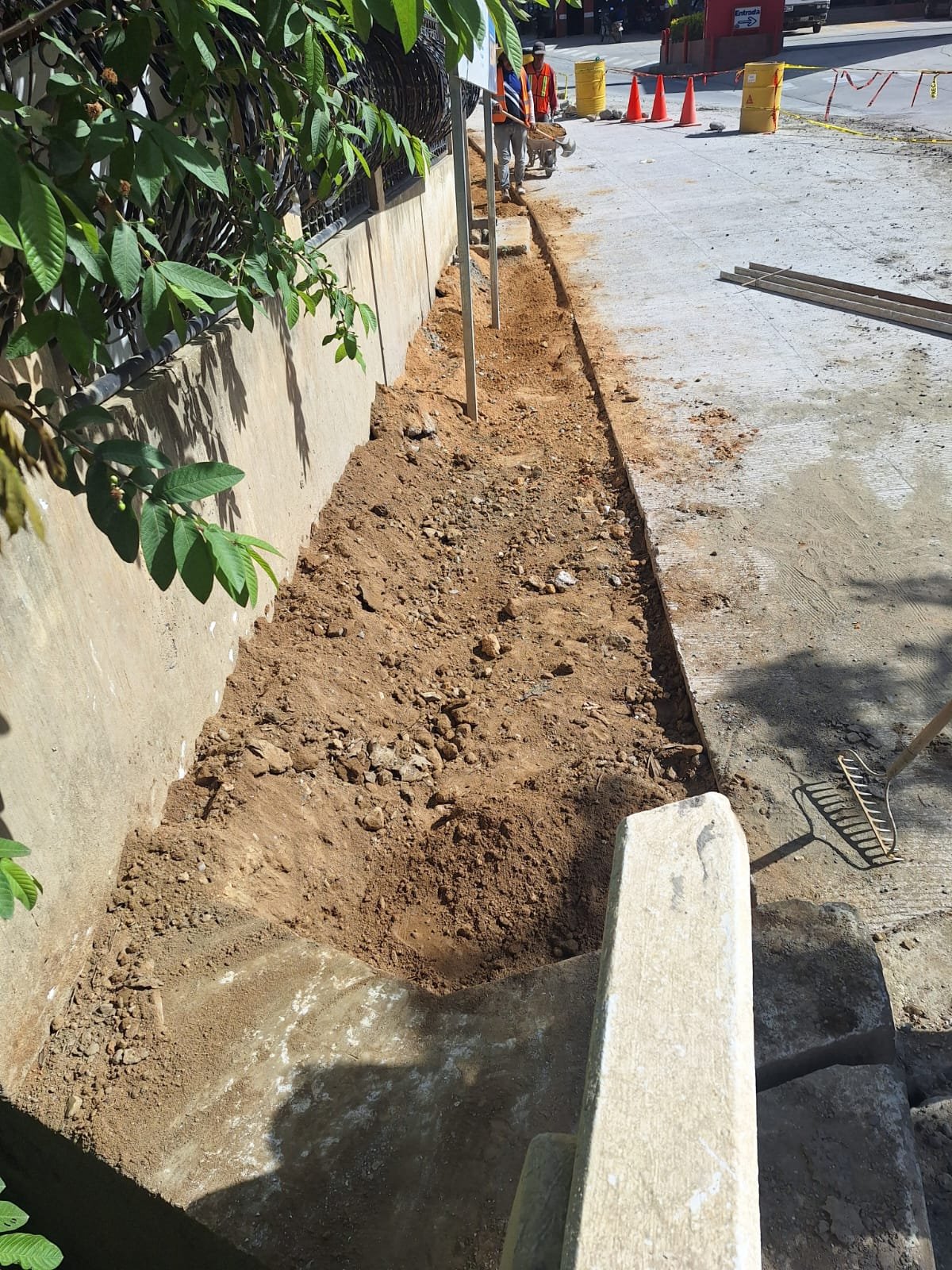

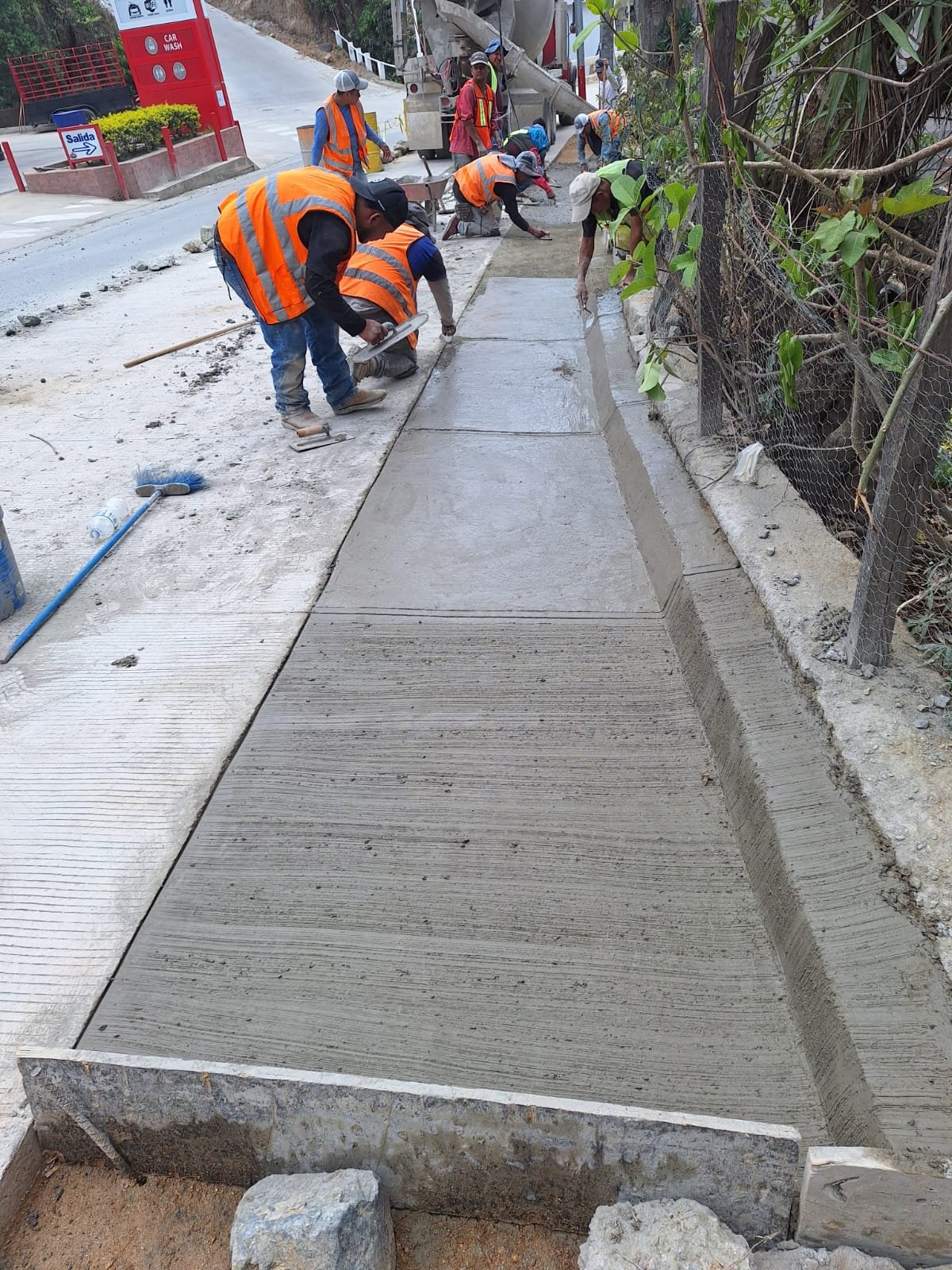

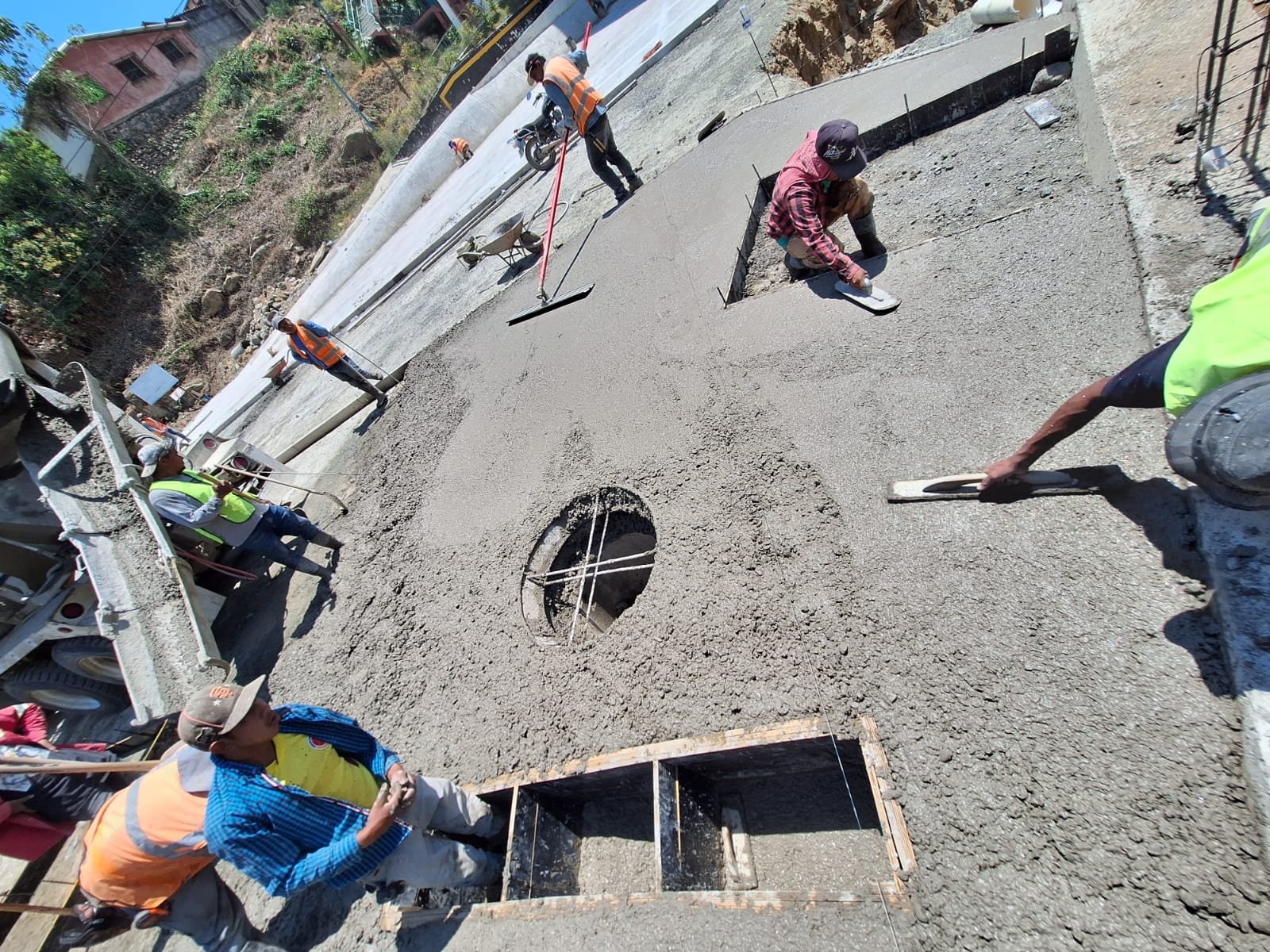

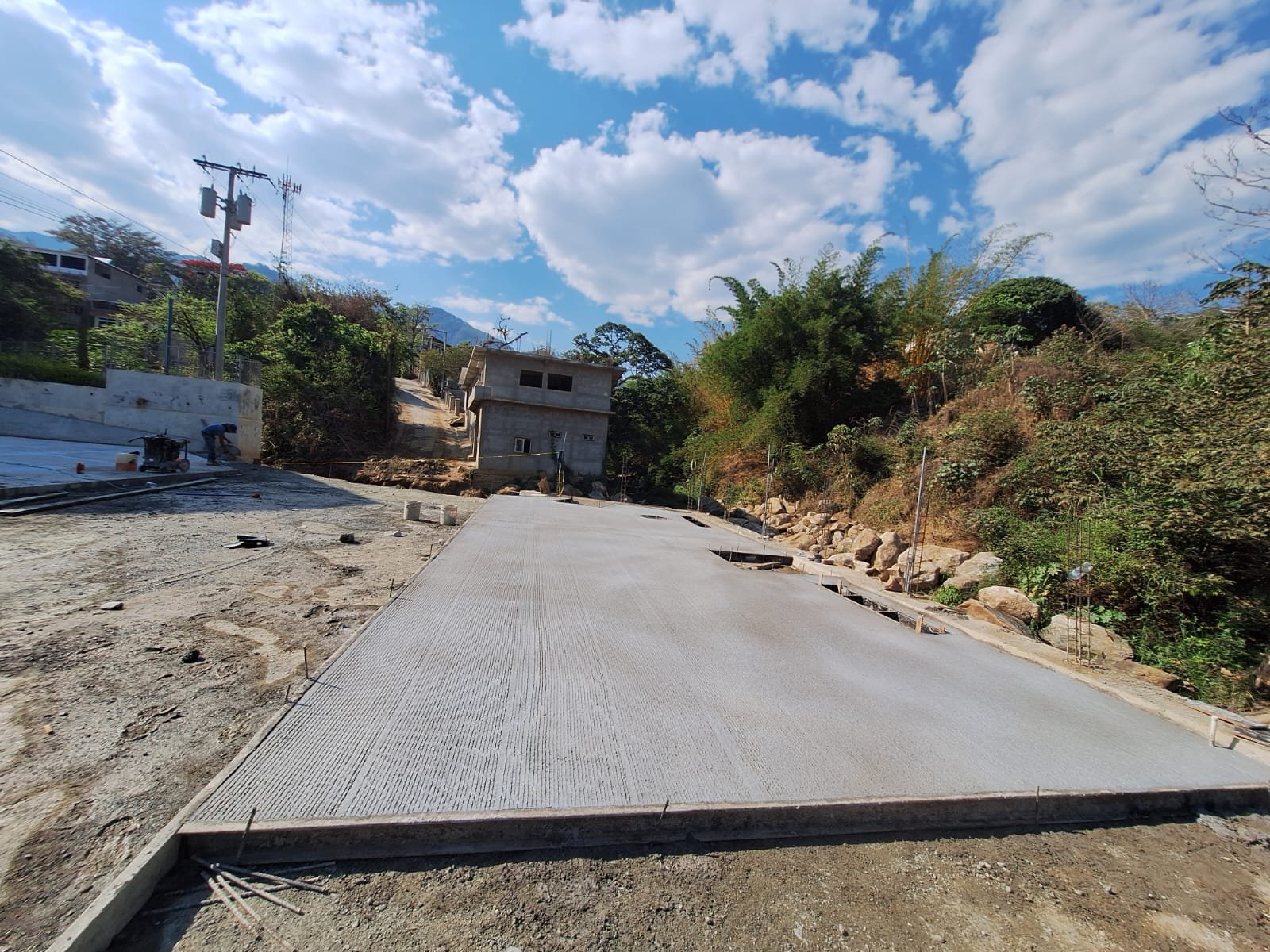

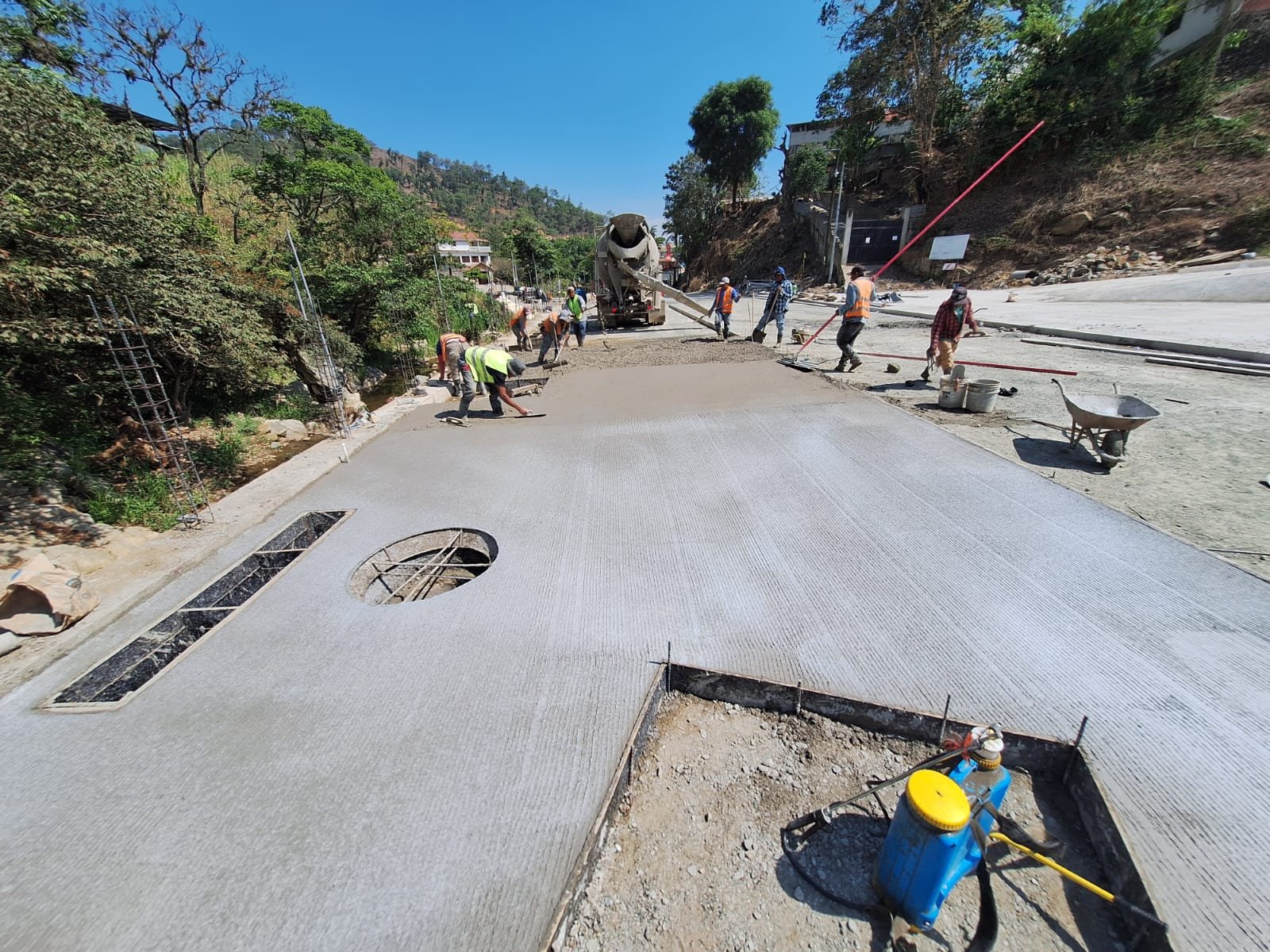

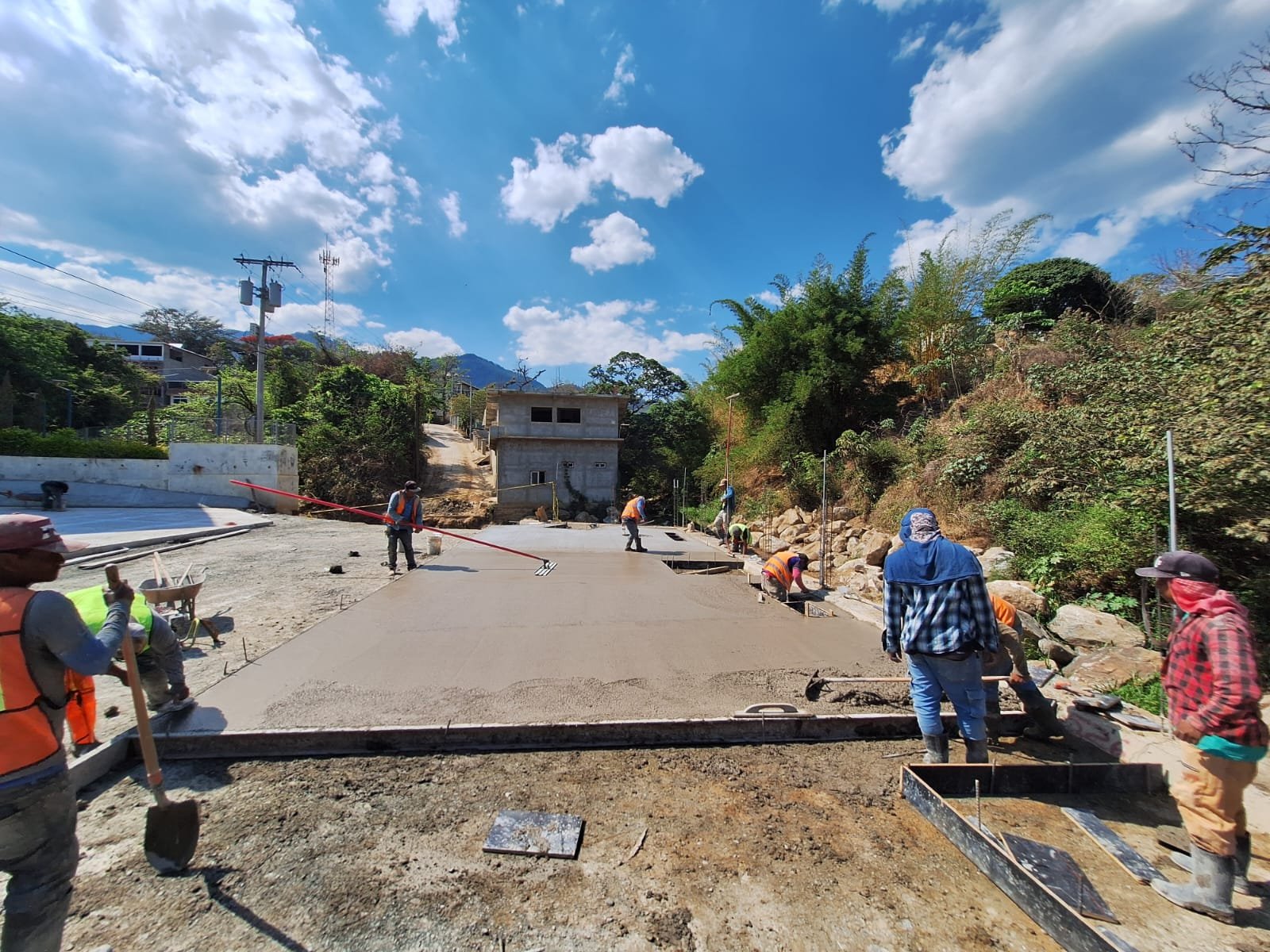

Avance de obra del 17/07/2026 14
17/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 17/07/2026 — foto 2
Avance de obra del 17/07/2026 — foto 3
Avance de obra del 17/07/2026 — foto 4
Avance de obra del 17/07/2026 — foto 5
Avance de obra del 17/07/2026 — foto 6
+8

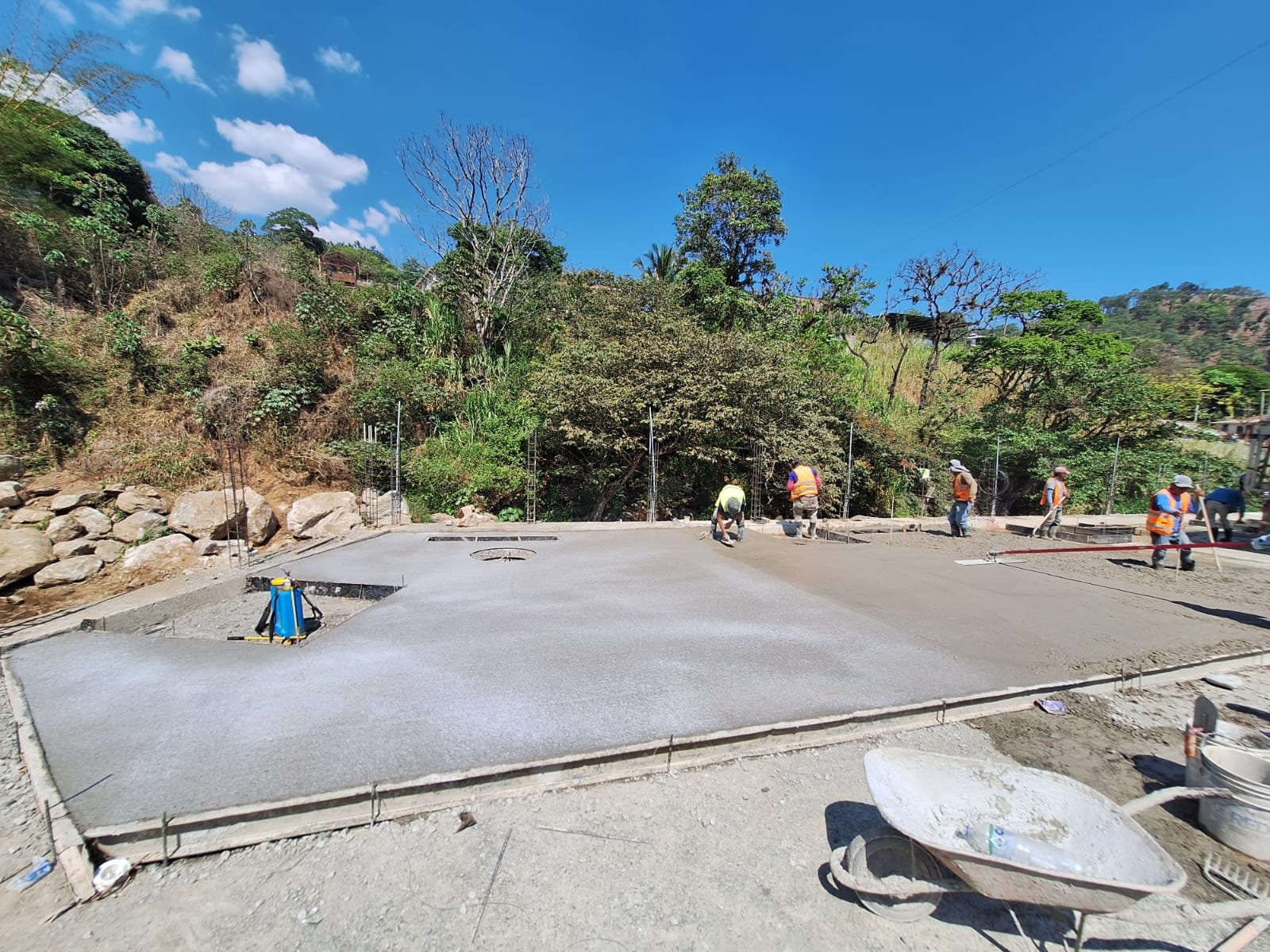

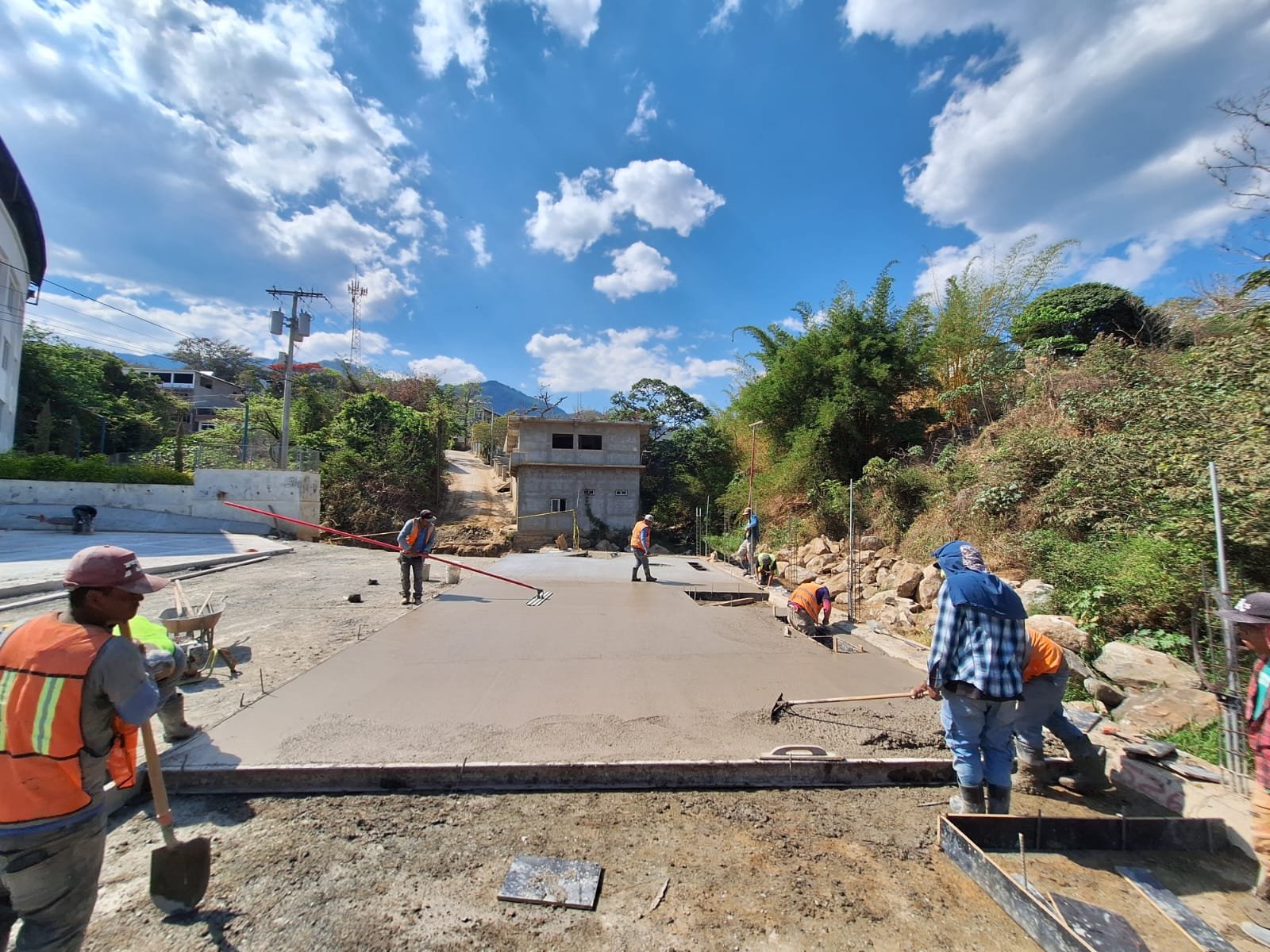

Avance de obra del 12/06/2026 12
12/06/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 12/06/2026 — foto 2
Avance de obra del 12/06/2026 — foto 3
Avance de obra del 12/06/2026 — foto 4
Avance de obra del 12/06/2026 — foto 5
Avance de obra del 12/06/2026 — foto 6
+6

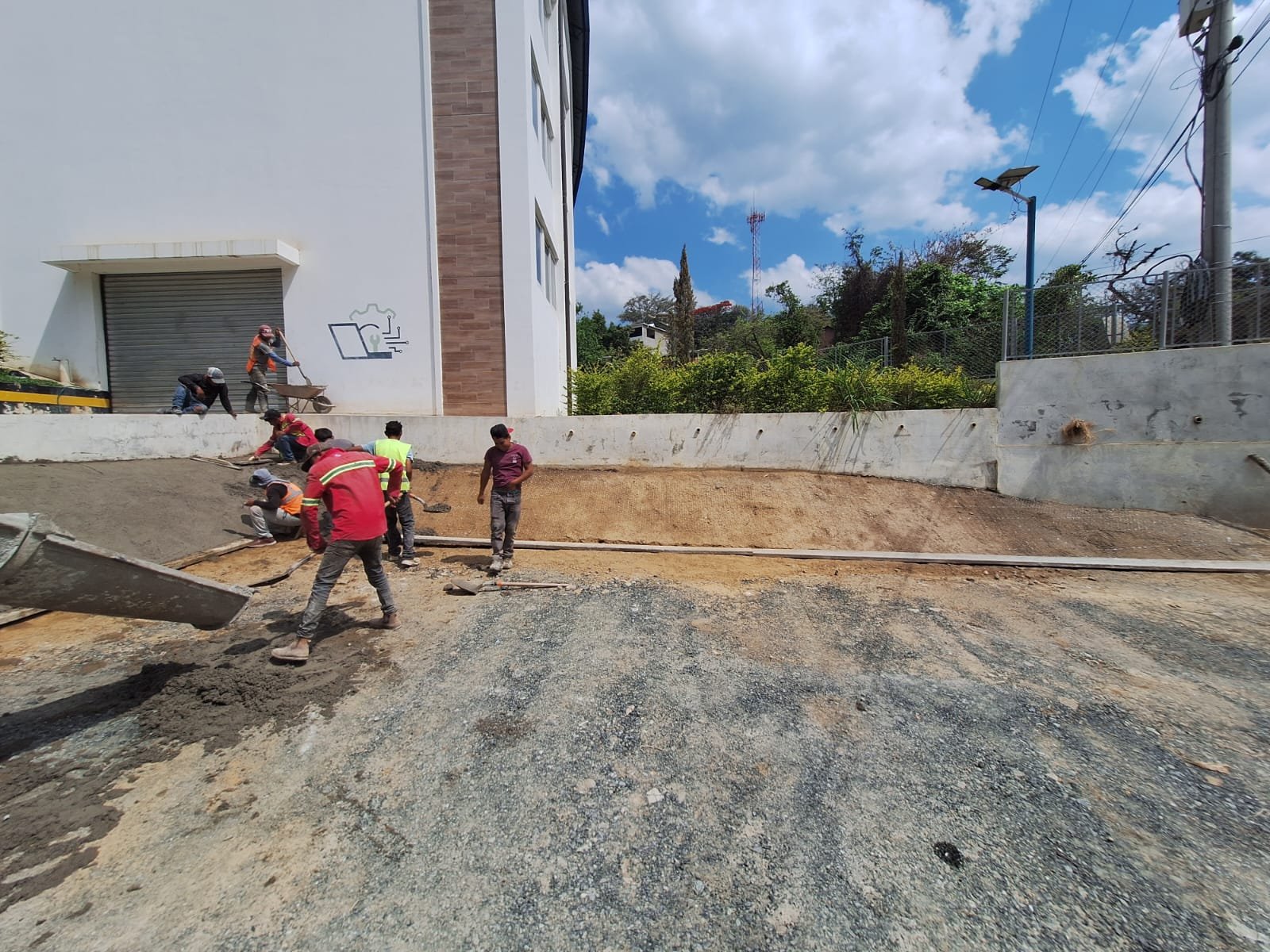

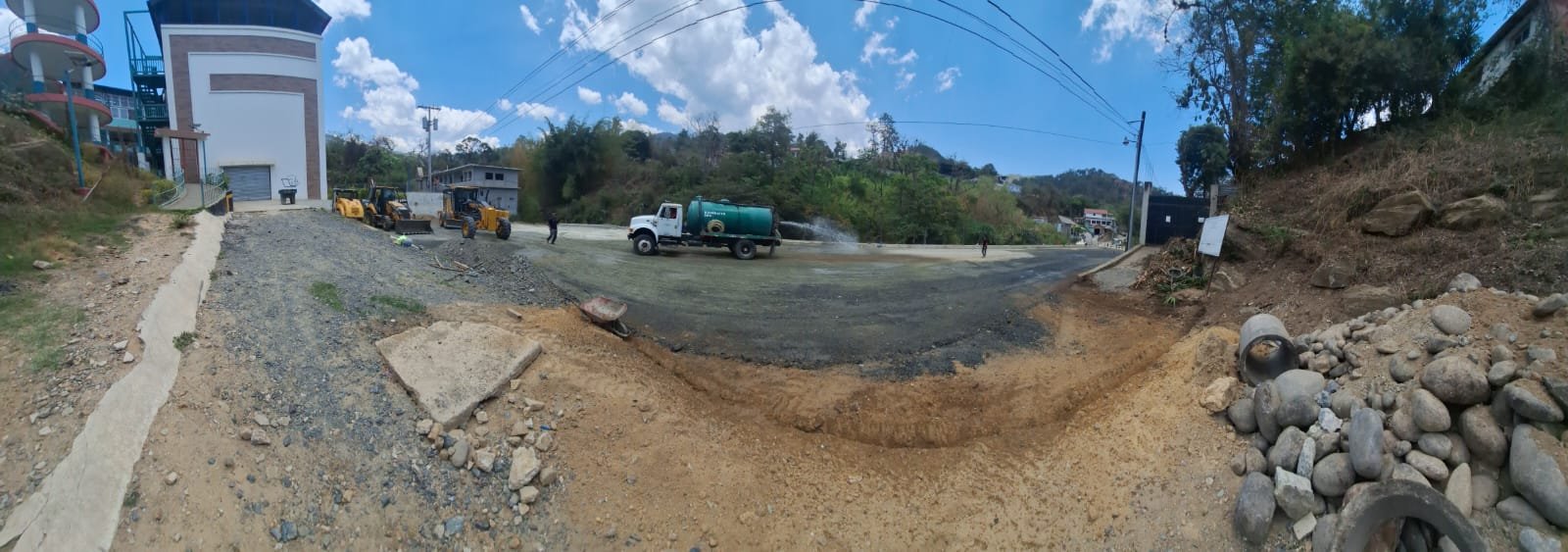

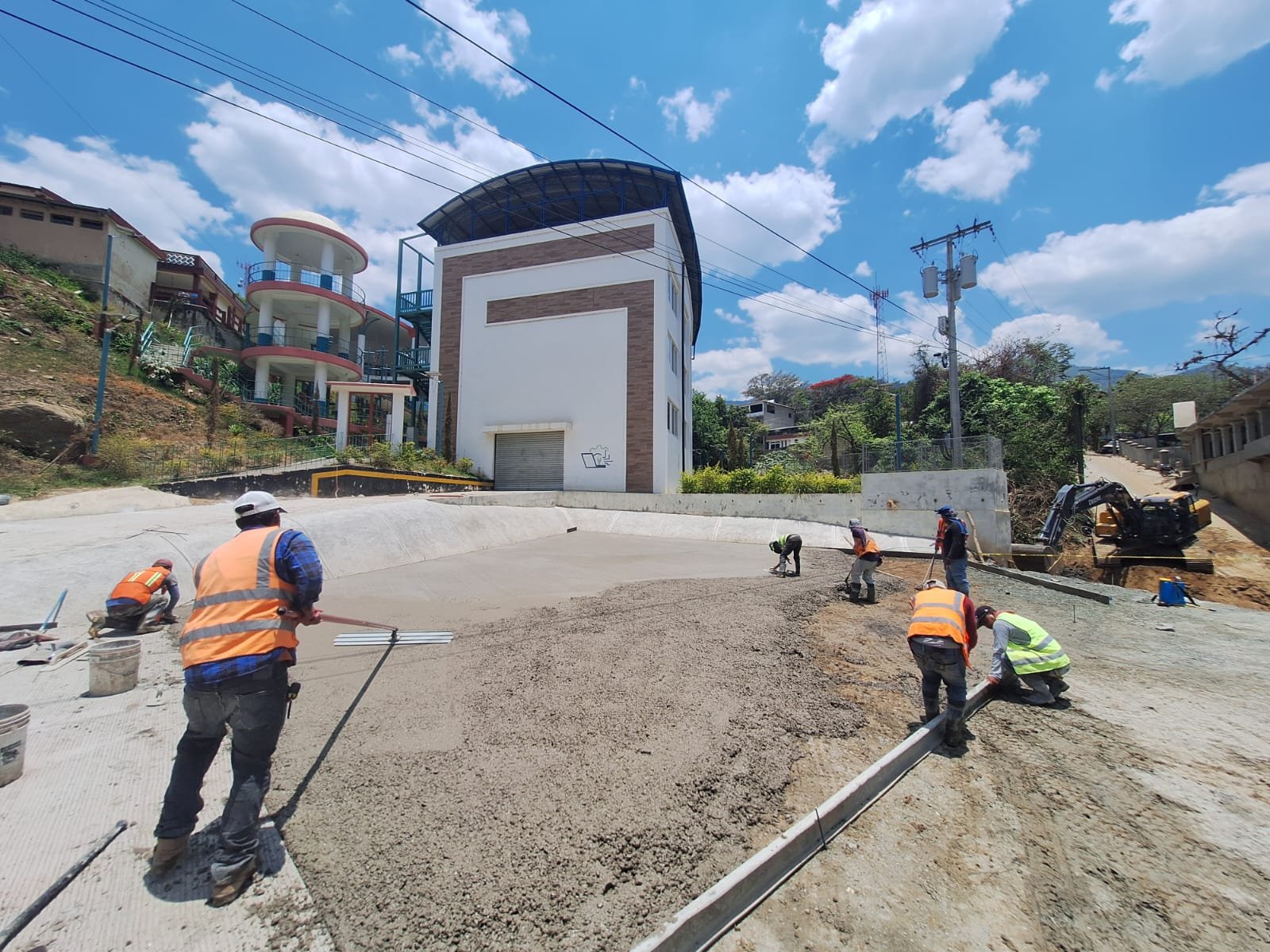

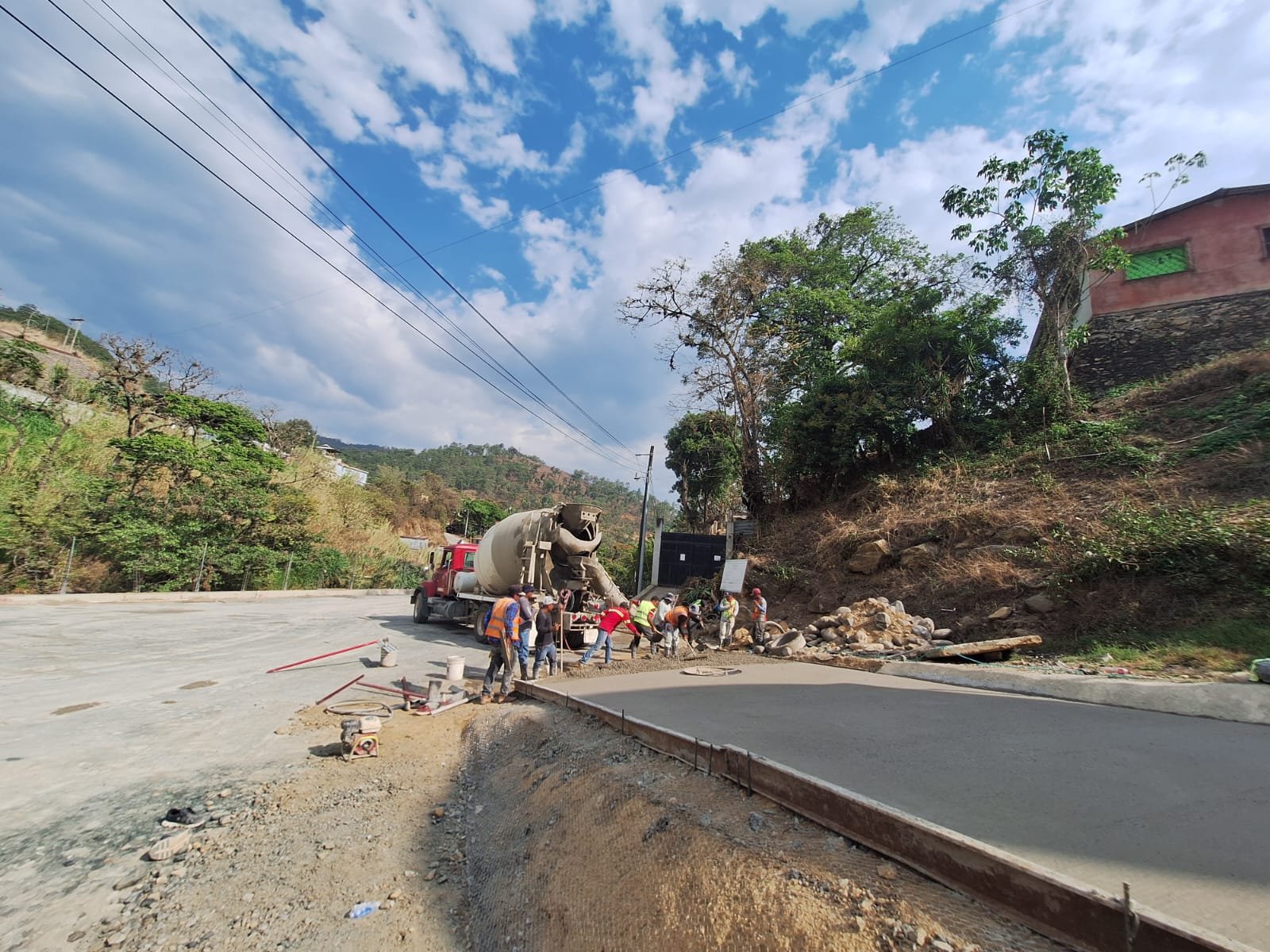

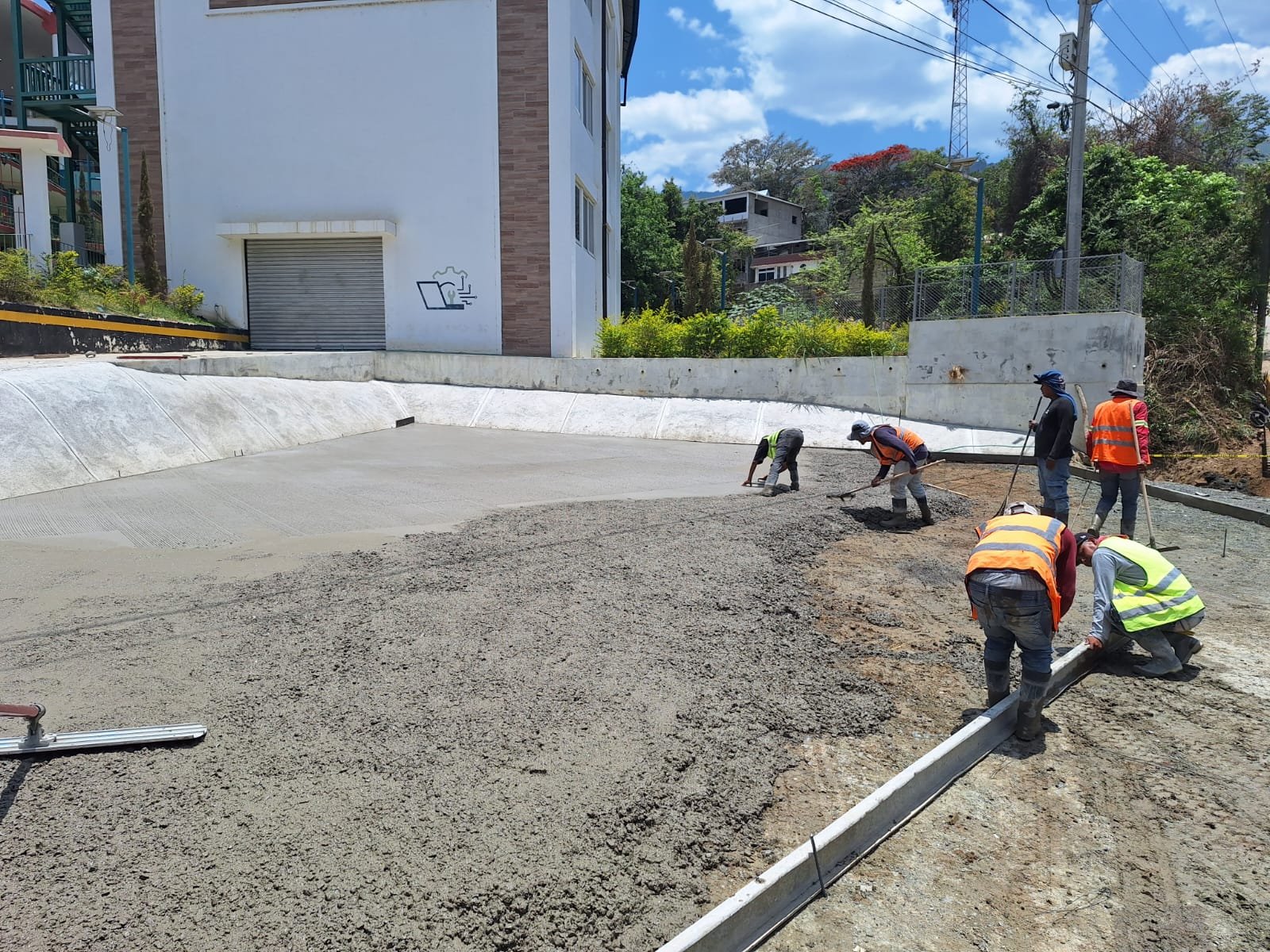

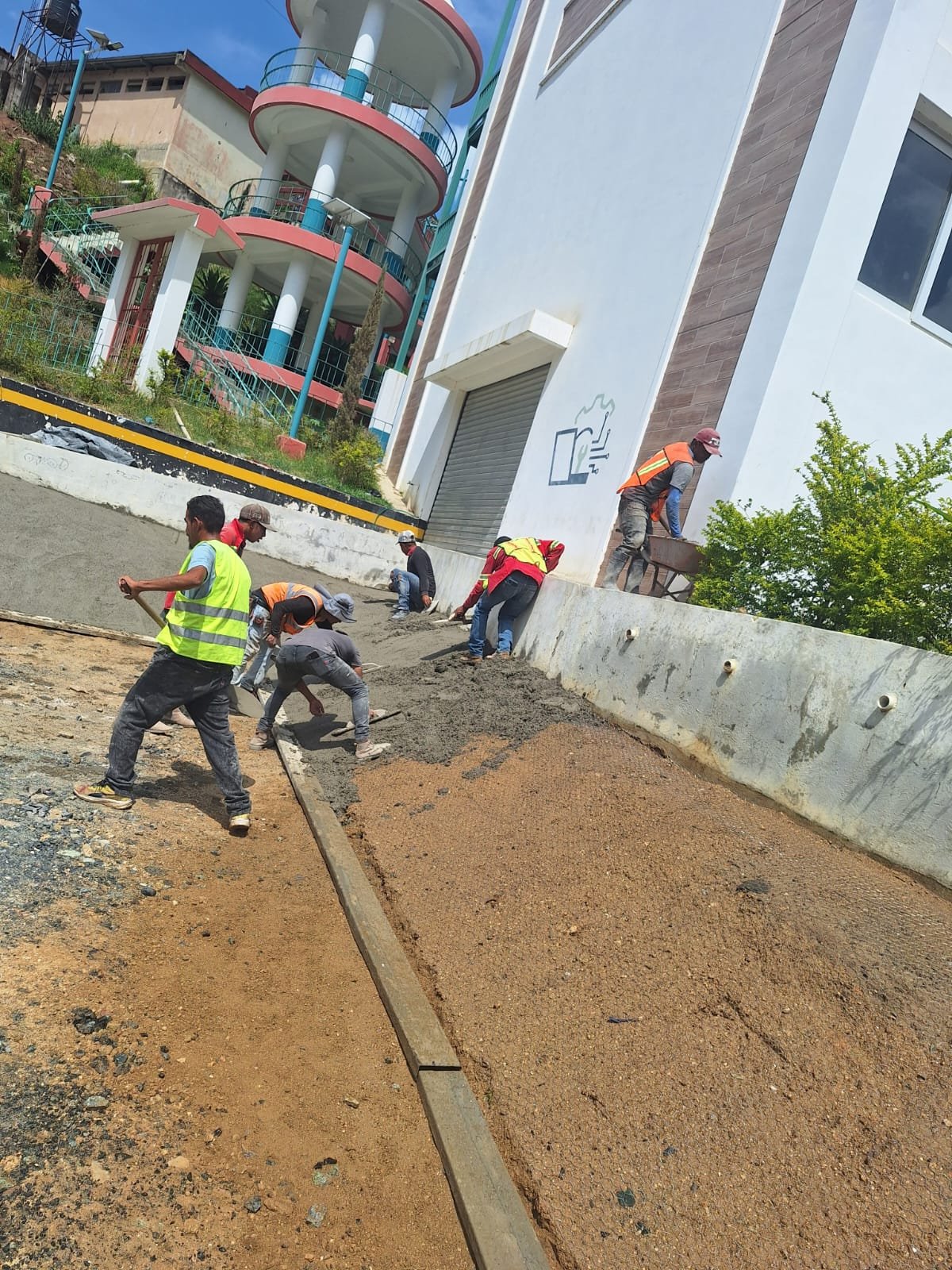

Avance de obra del 22/05/2026 24
22/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 22/05/2026 — foto 2
Avance de obra del 22/05/2026 — foto 3
Avance de obra del 22/05/2026 — foto 4
Avance de obra del 22/05/2026 — foto 5
Avance de obra del 22/05/2026 — foto 6
+18

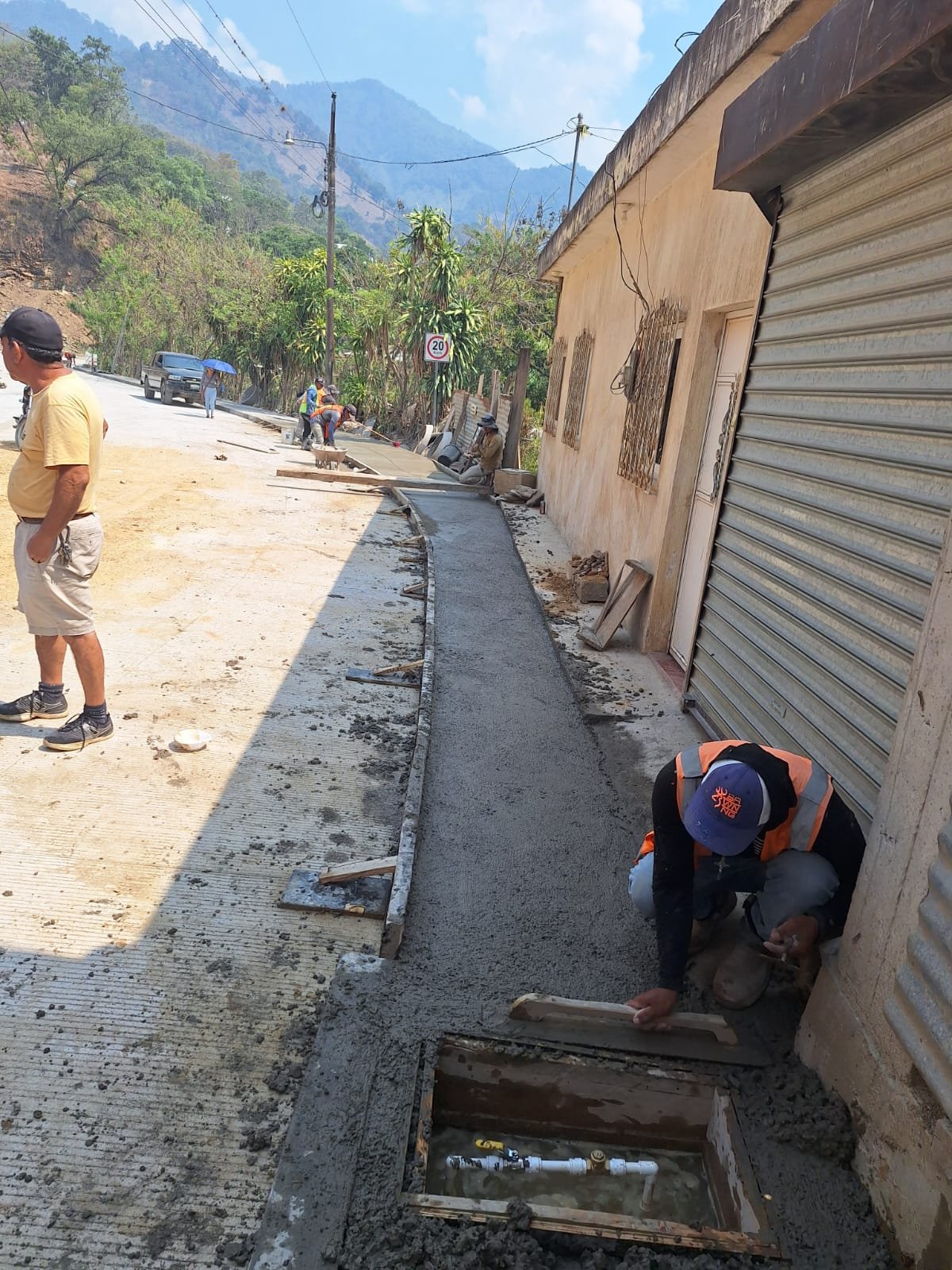

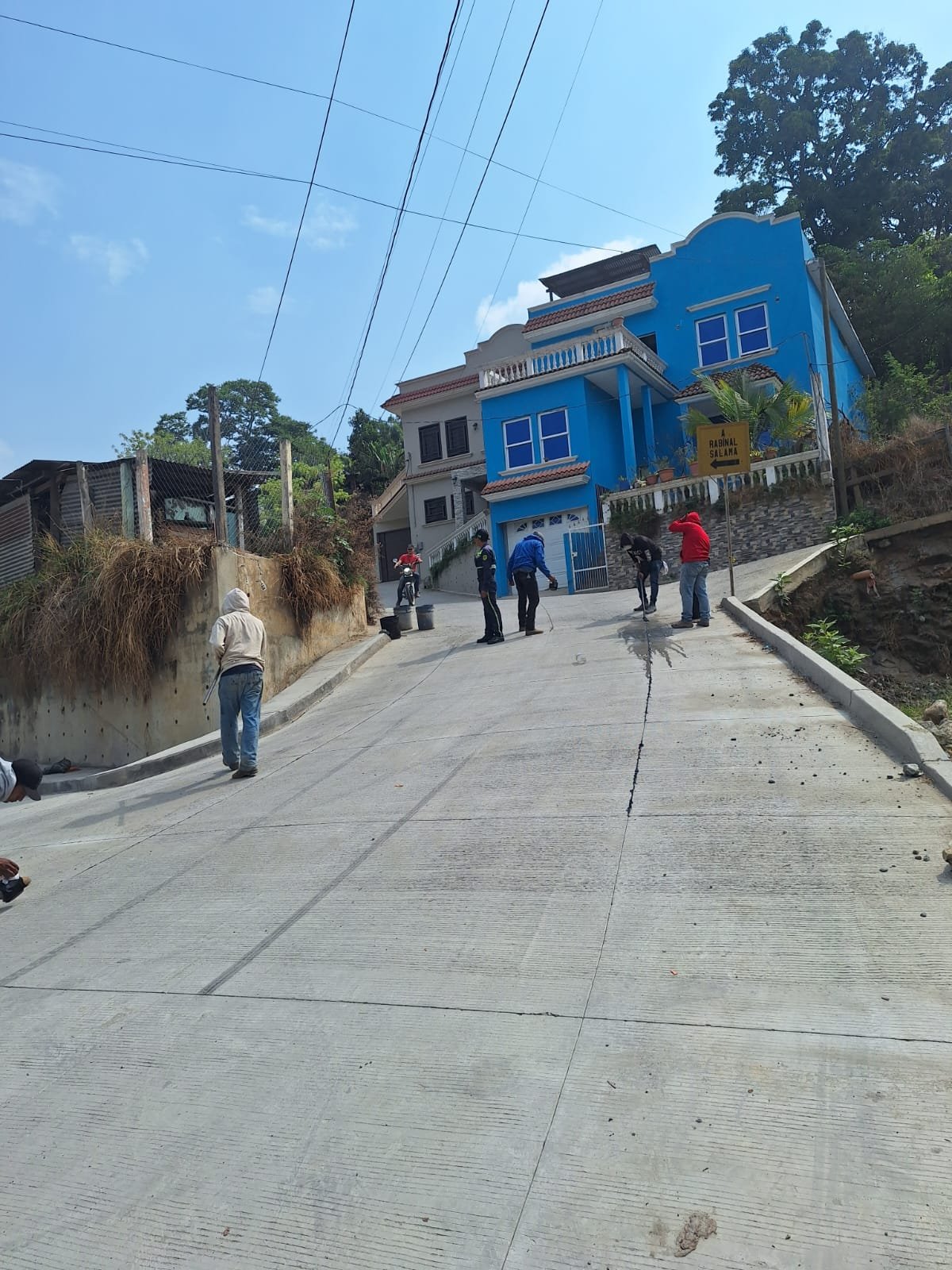

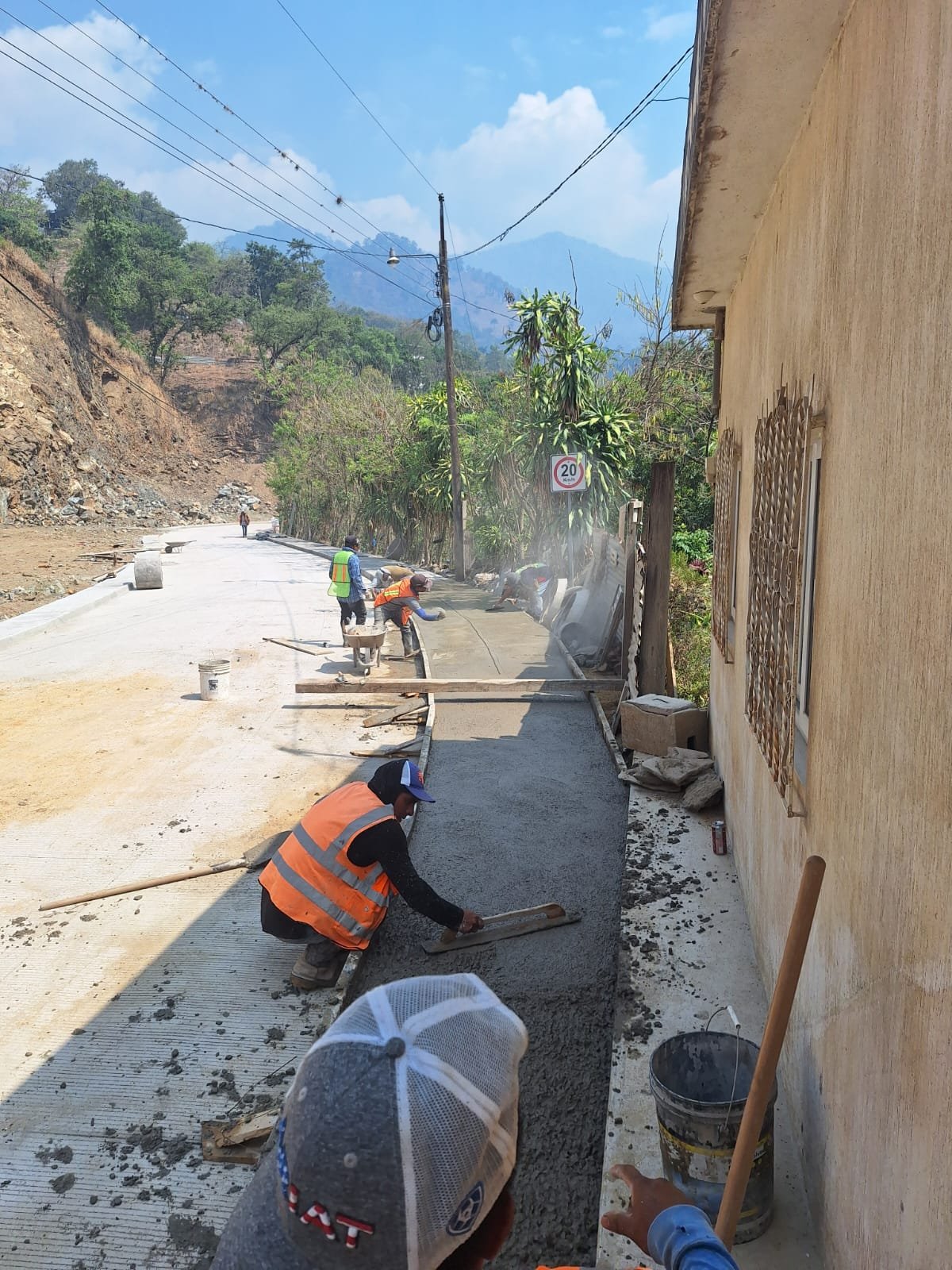

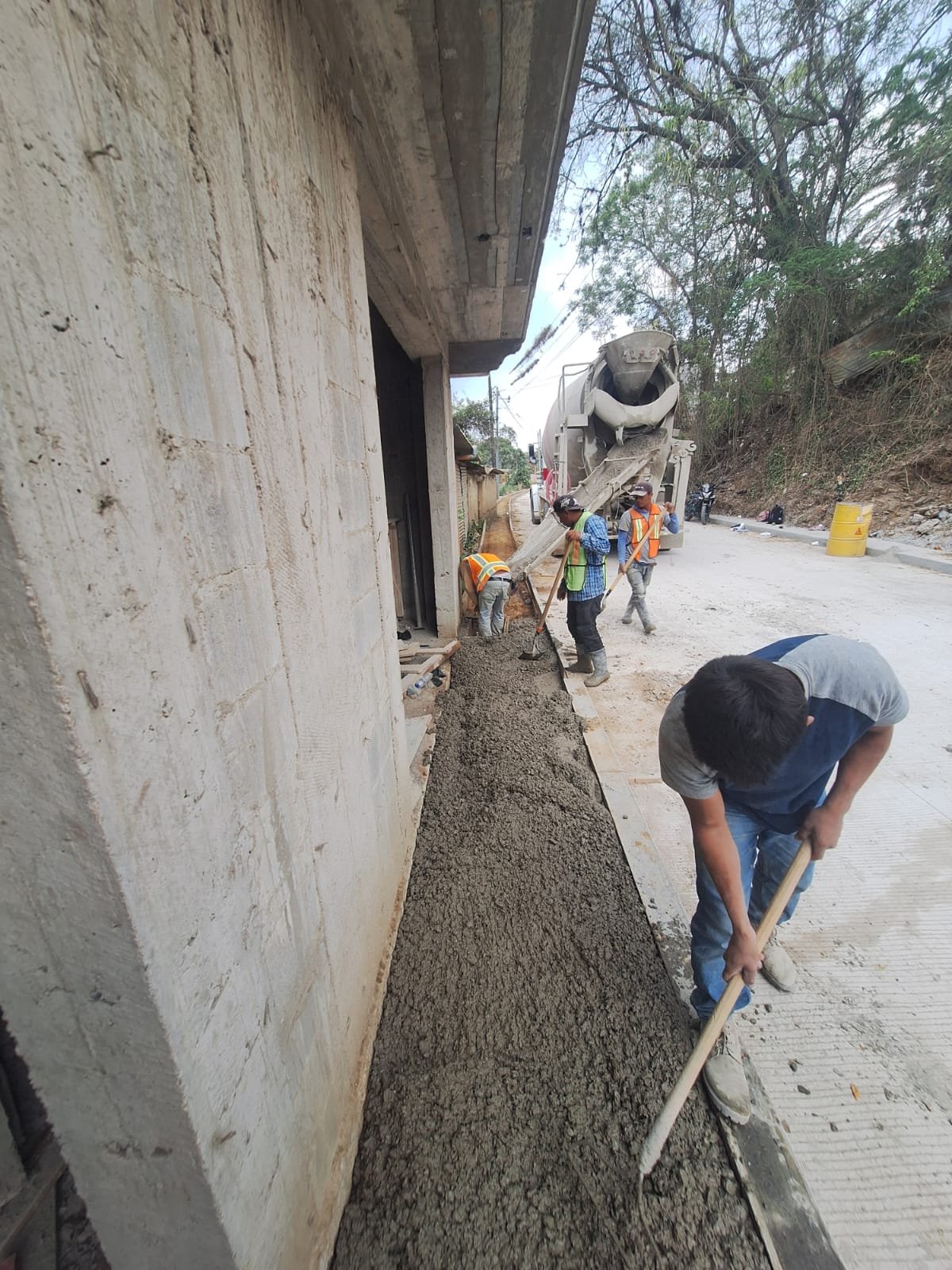

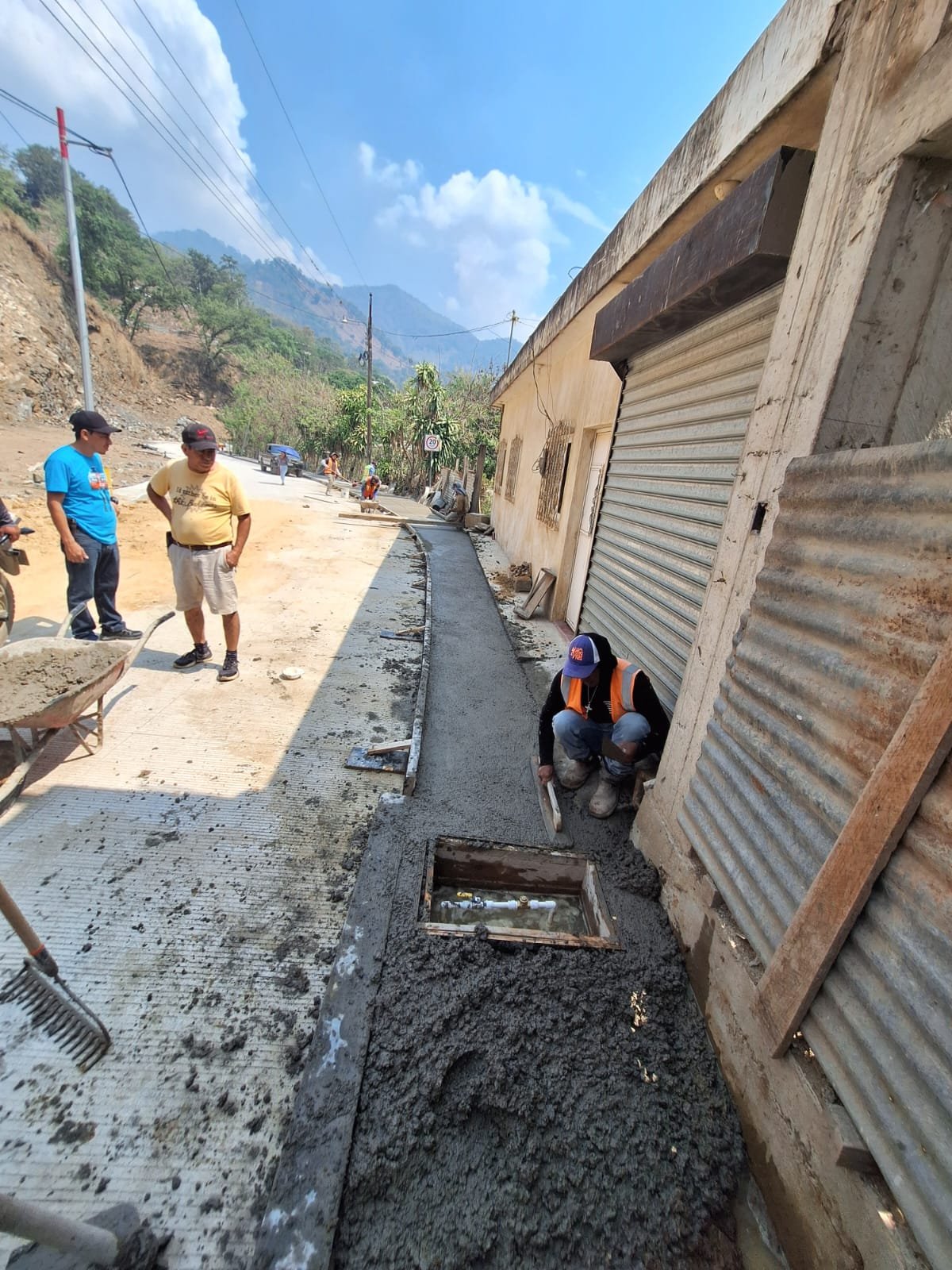

Avance de obra del 09/05/2026 16
09/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 09/05/2026 — foto 2
Avance de obra del 09/05/2026 — foto 3
Avance de obra del 09/05/2026 — foto 4
Avance de obra del 09/05/2026 — foto 5
Avance de obra del 09/05/2026 — foto 6
+10

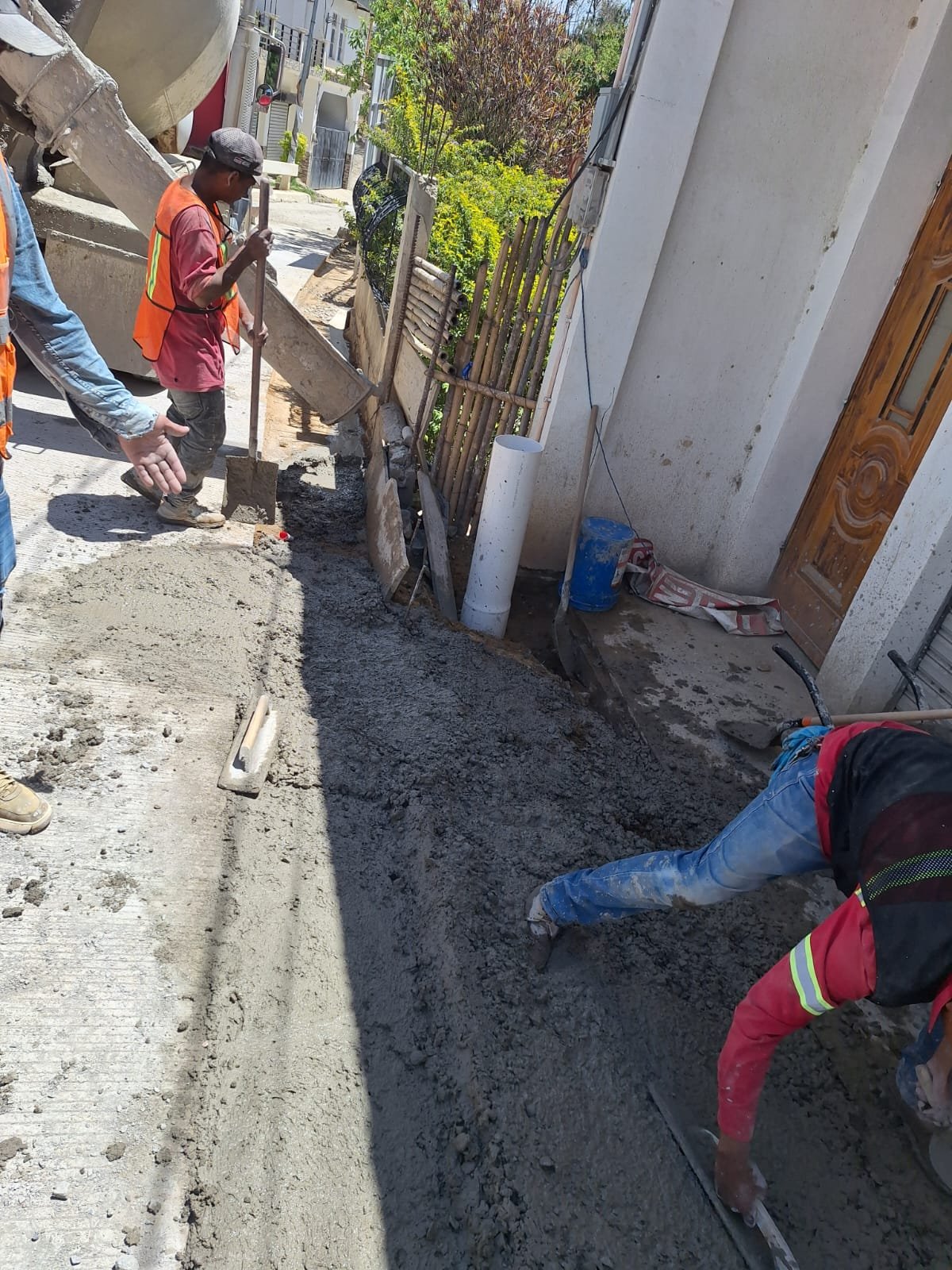

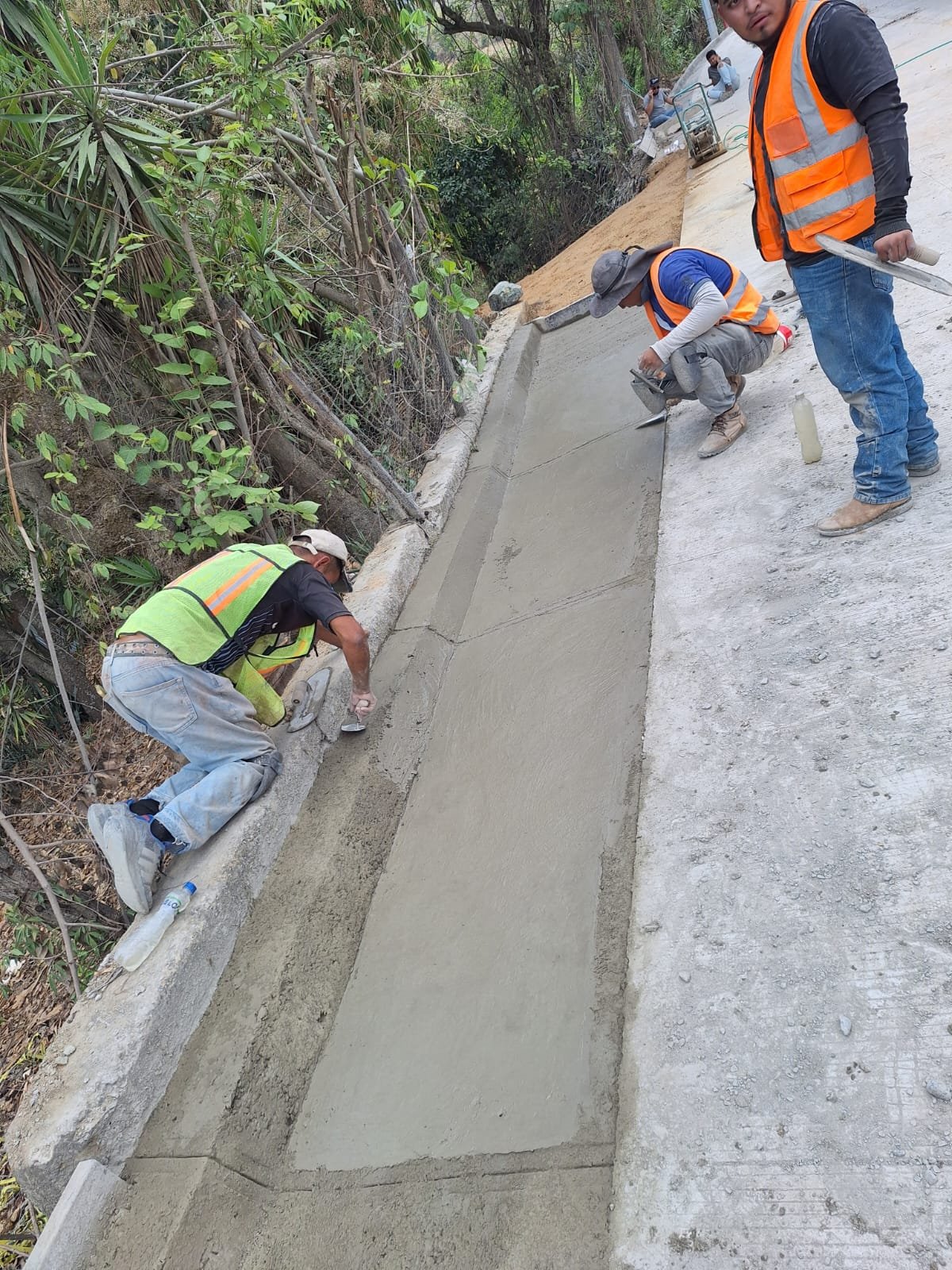

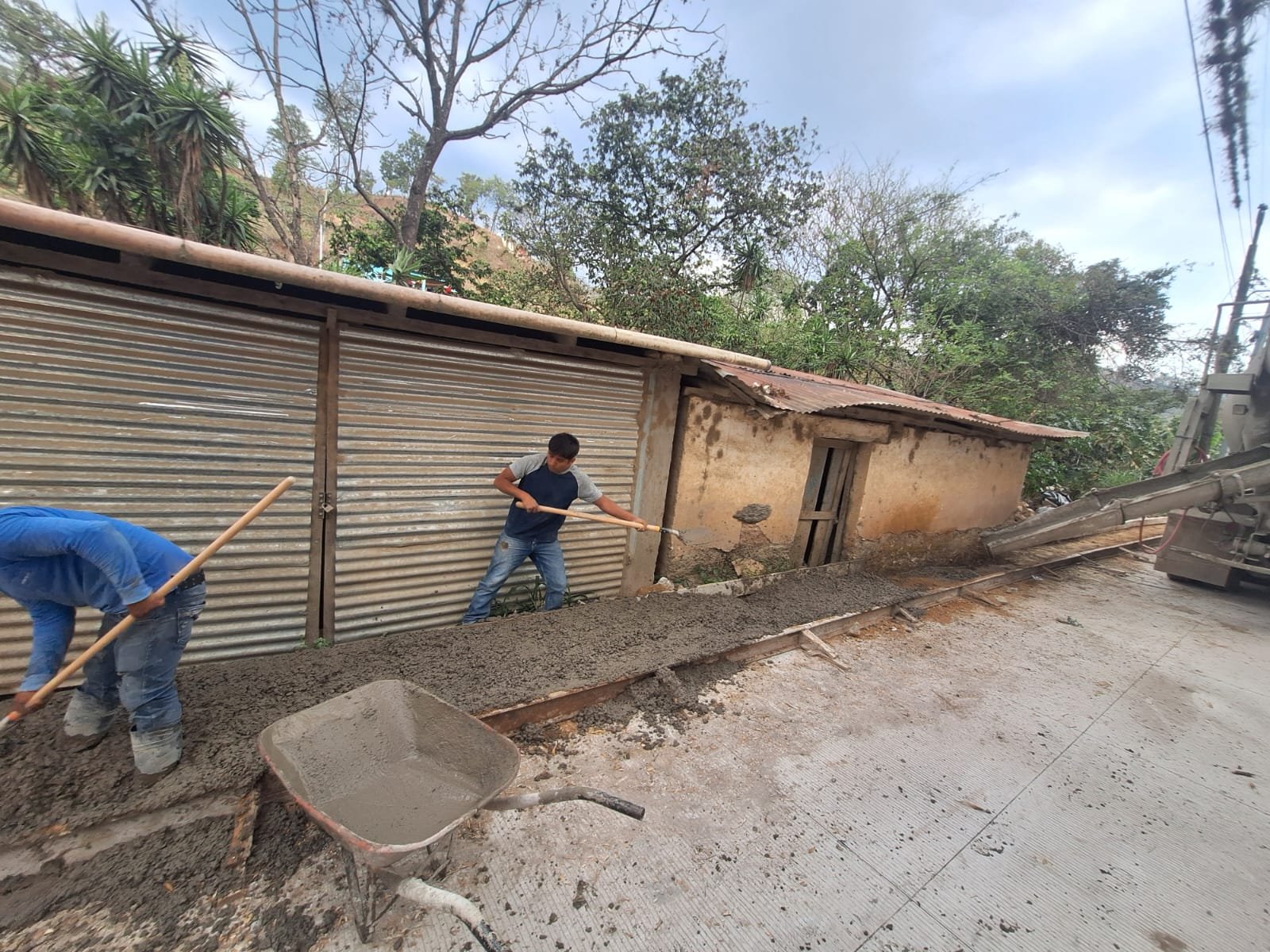

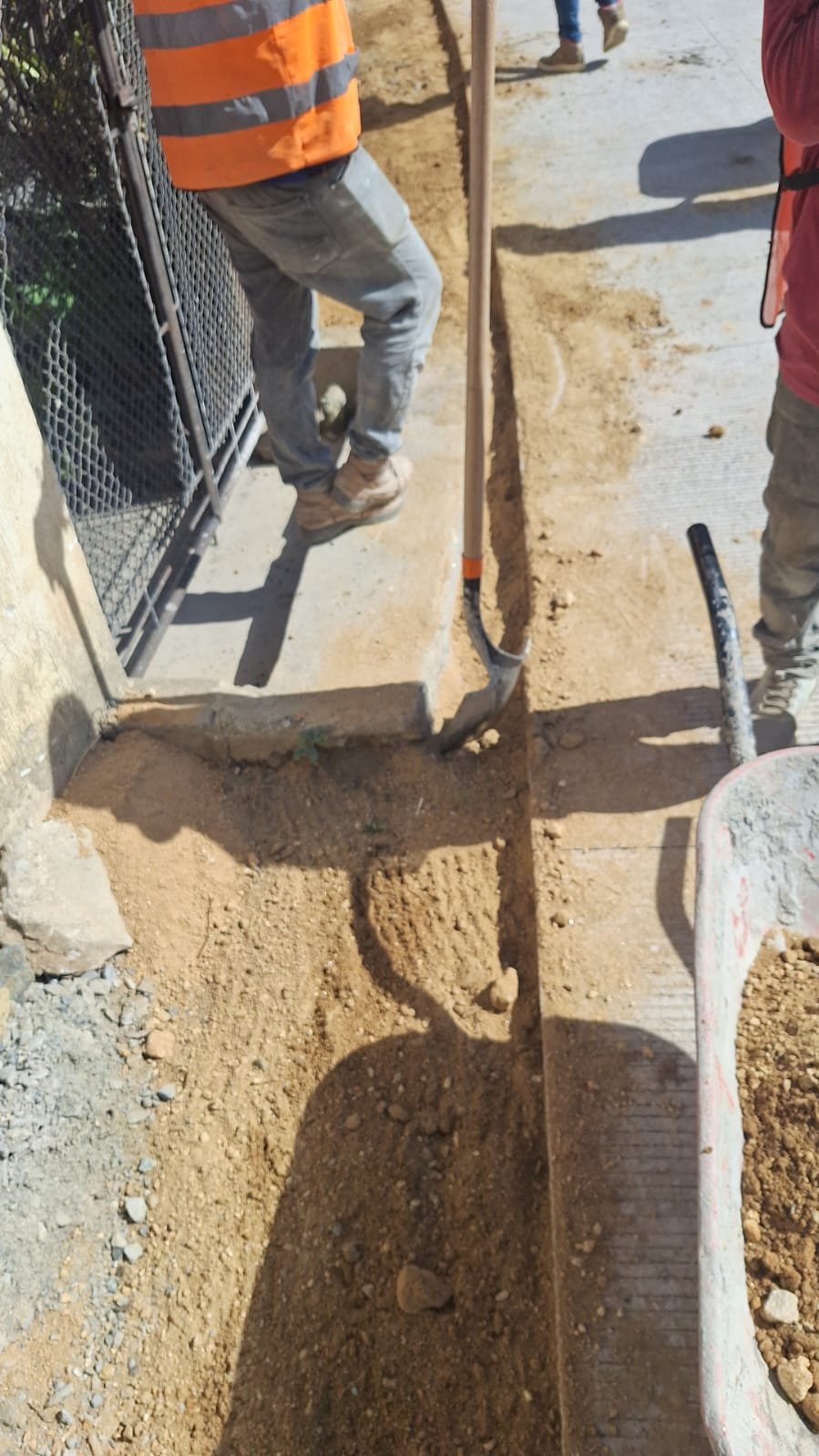

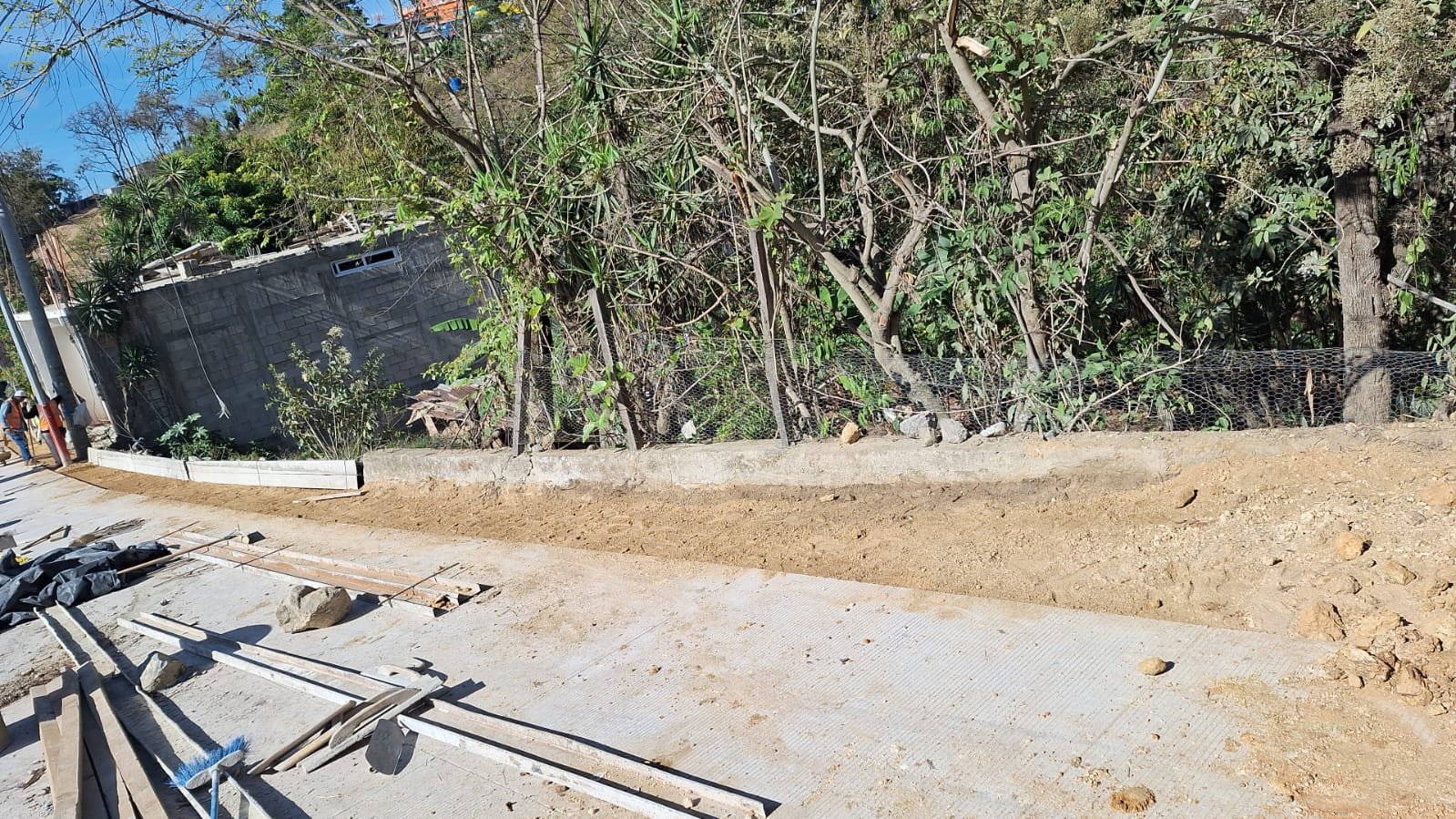

Avance de obra del 04/05/2026 13
04/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 04/05/2026 — foto 2
Avance de obra del 04/05/2026 — foto 3
Avance de obra del 04/05/2026 — foto 4
Avance de obra del 04/05/2026 — foto 5
Avance de obra del 04/05/2026 — foto 6
+7

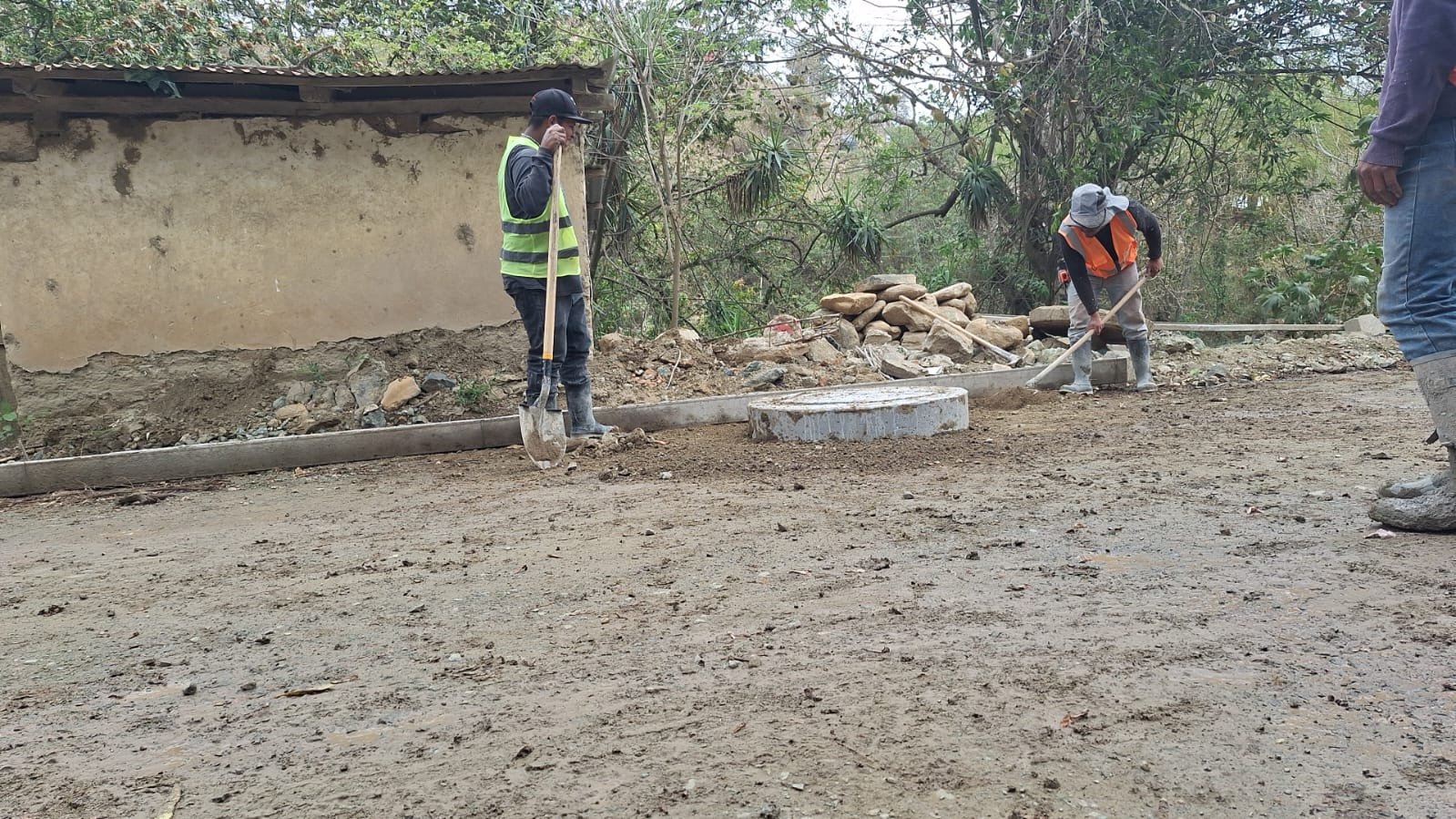

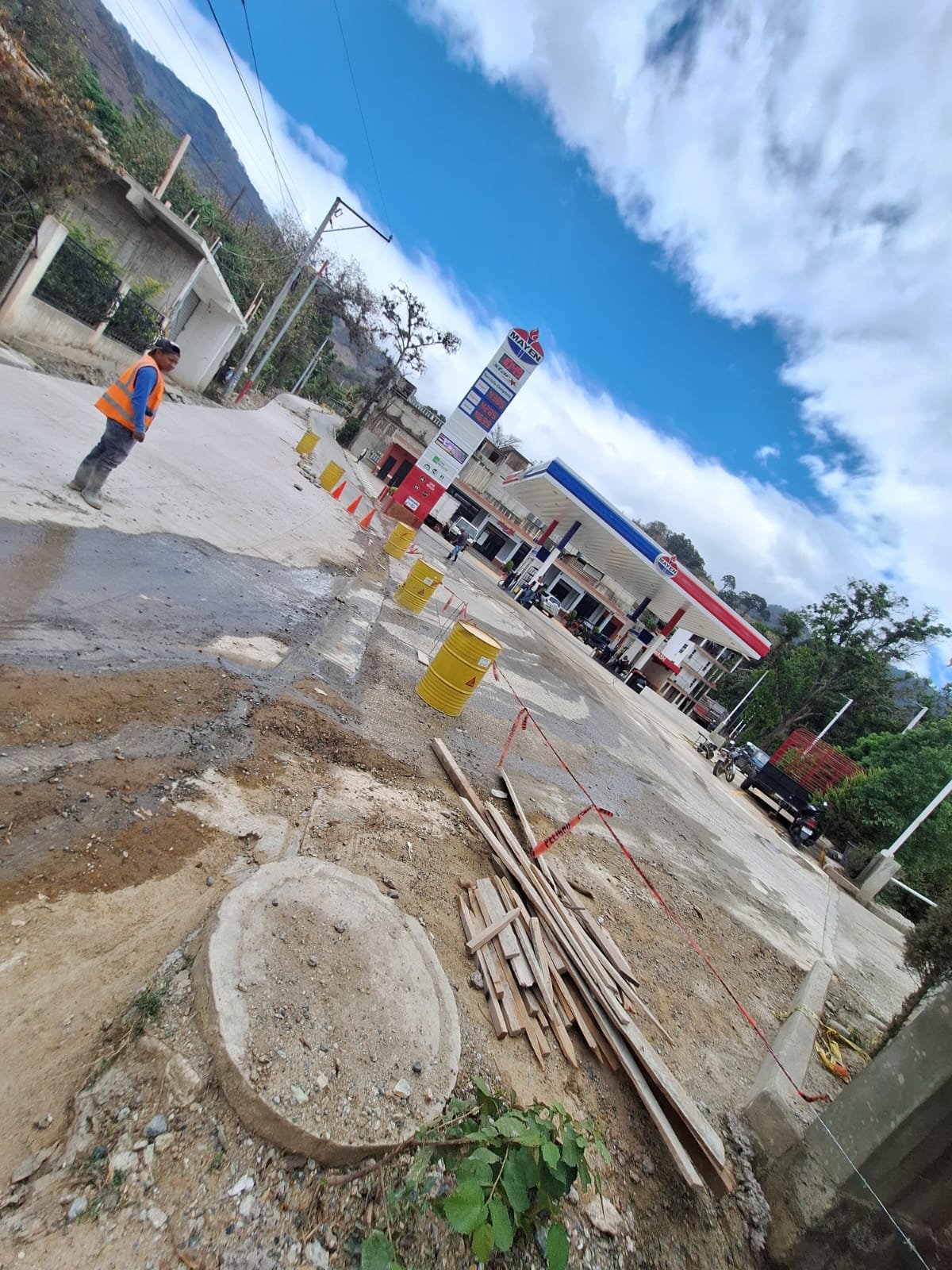

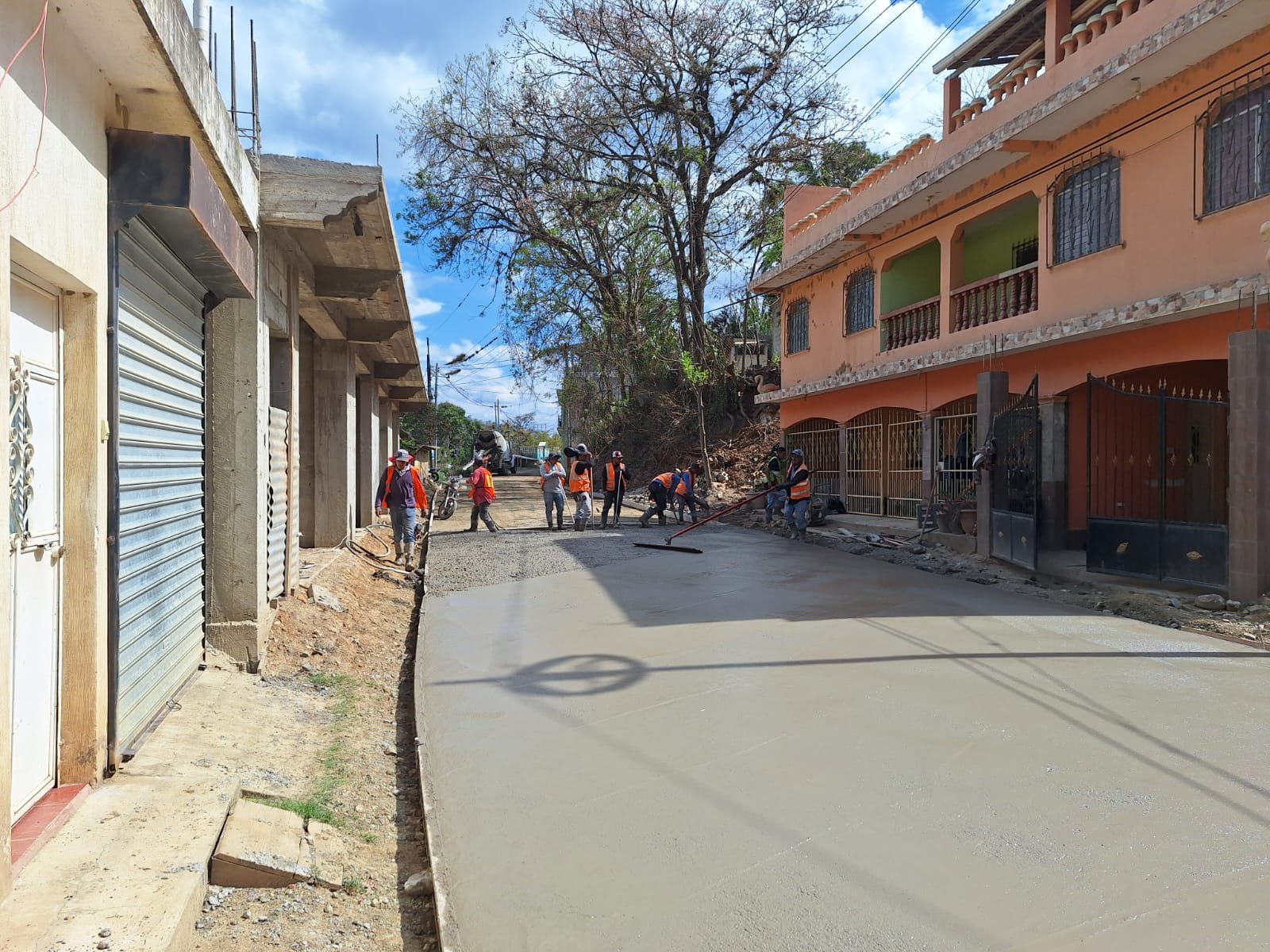

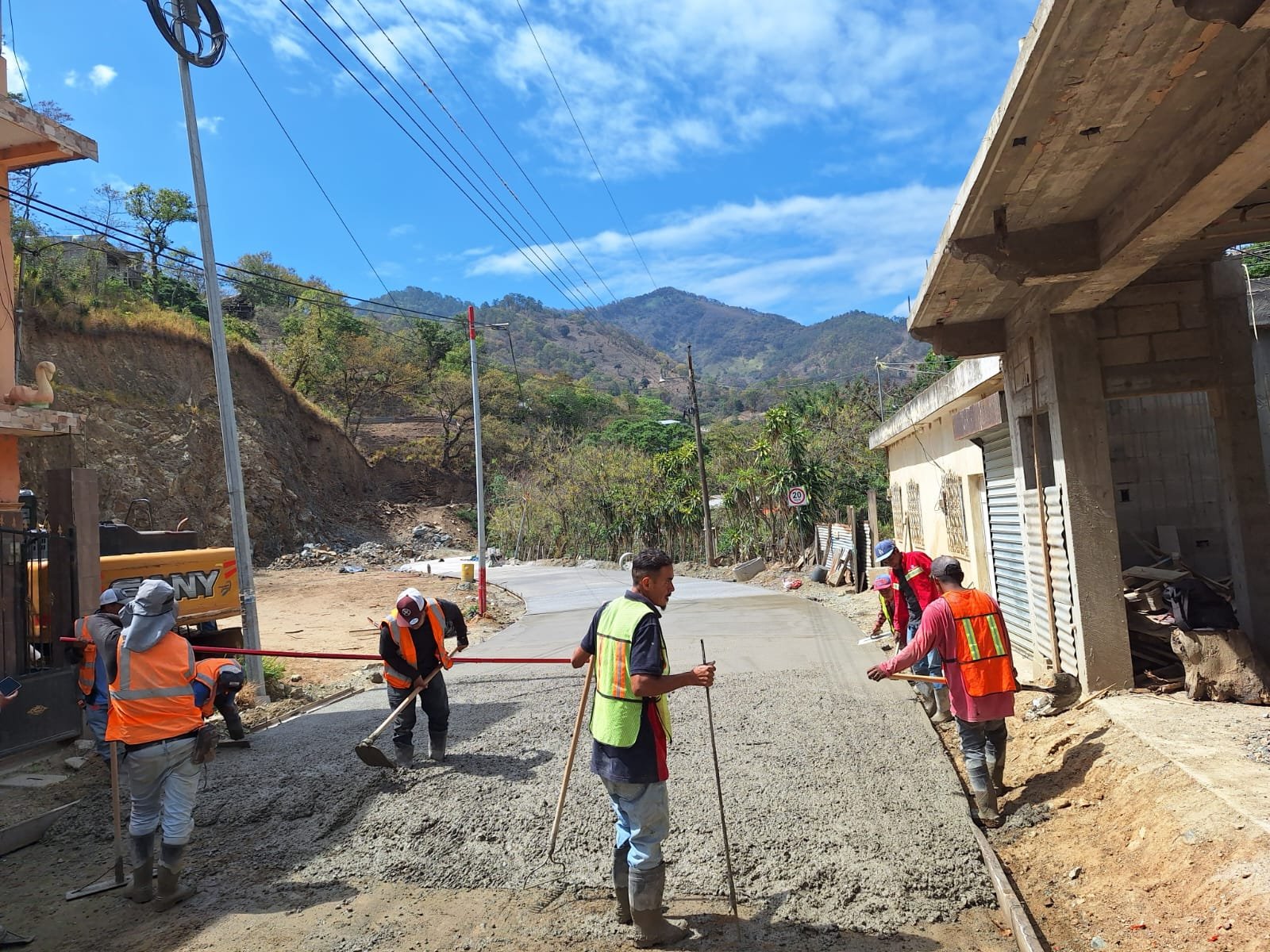

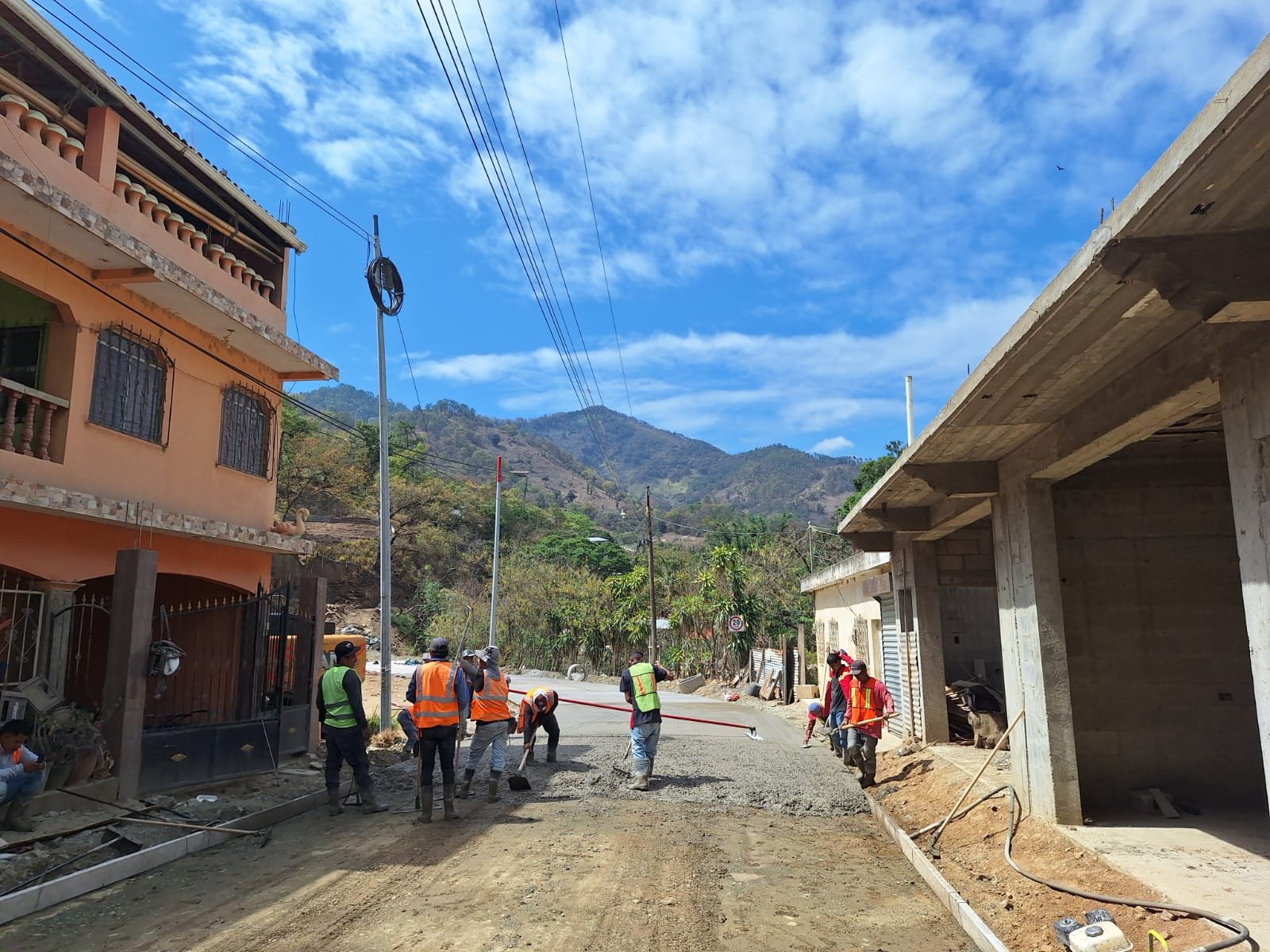

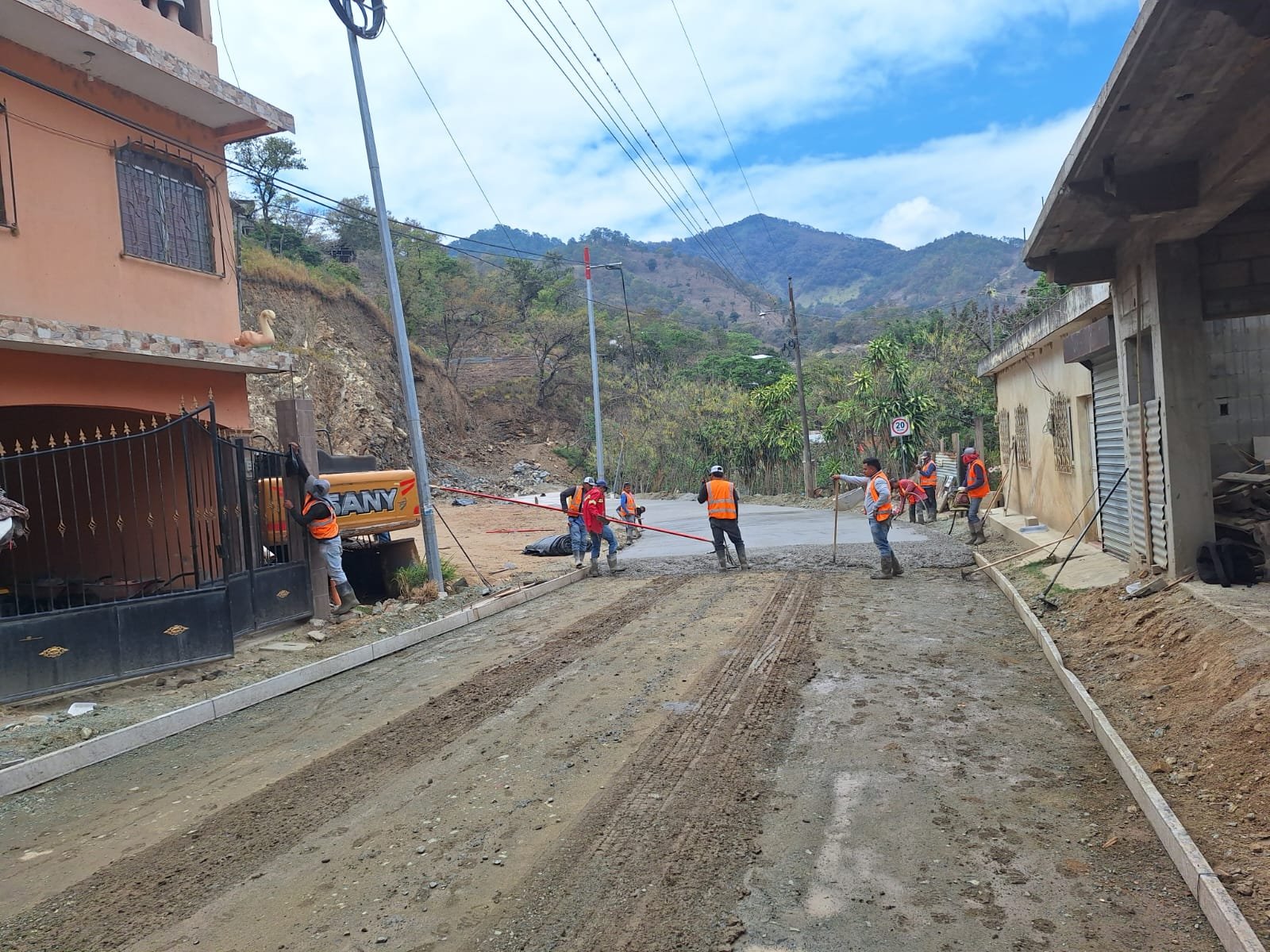

Avance de obra del 24/04/2026 28
24/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 24/04/2026 — foto 2
Avance de obra del 24/04/2026 — foto 3
Avance de obra del 24/04/2026 — foto 4
Avance de obra del 24/04/2026 — foto 5
Avance de obra del 24/04/2026 — foto 6
+22

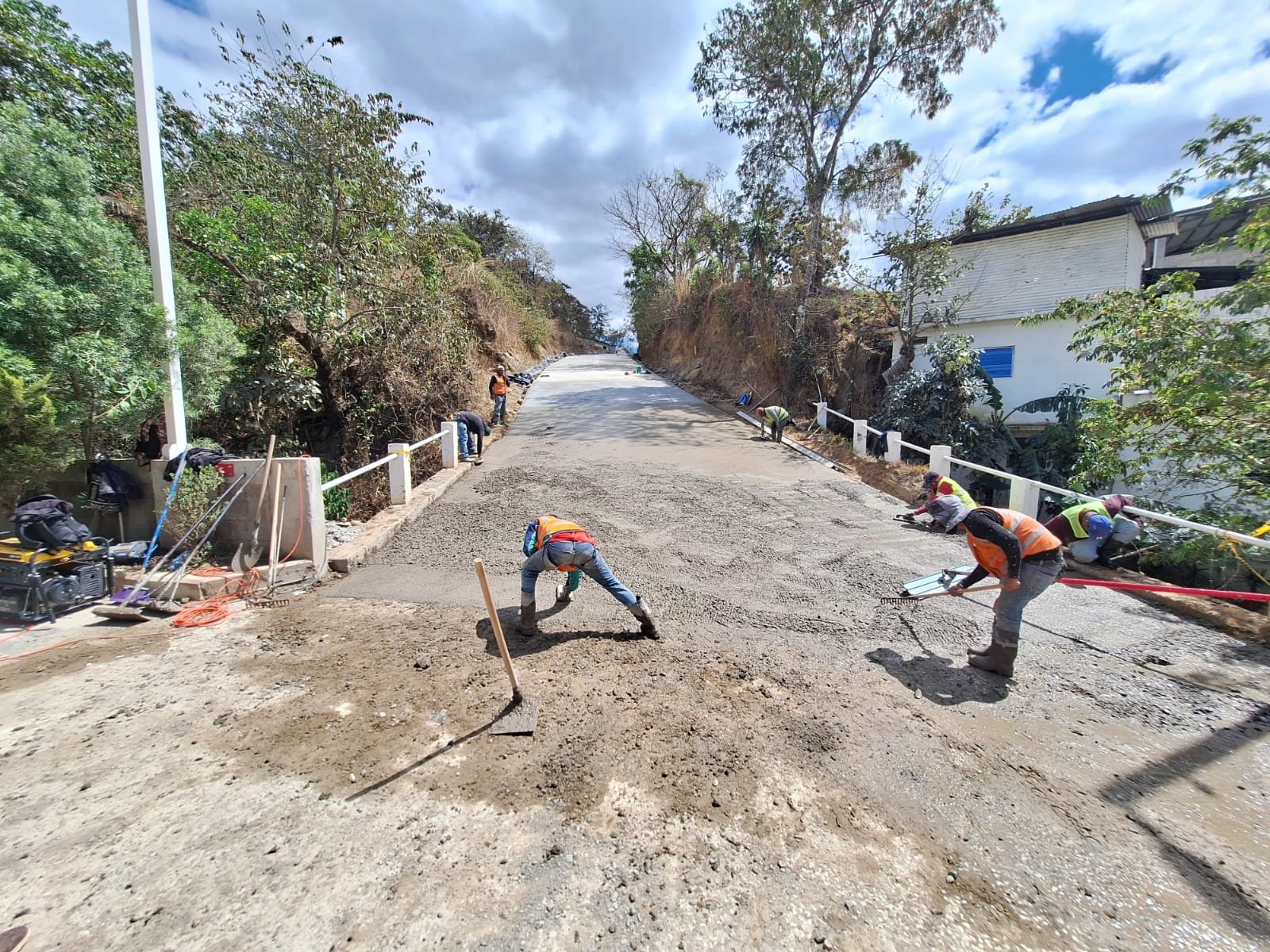

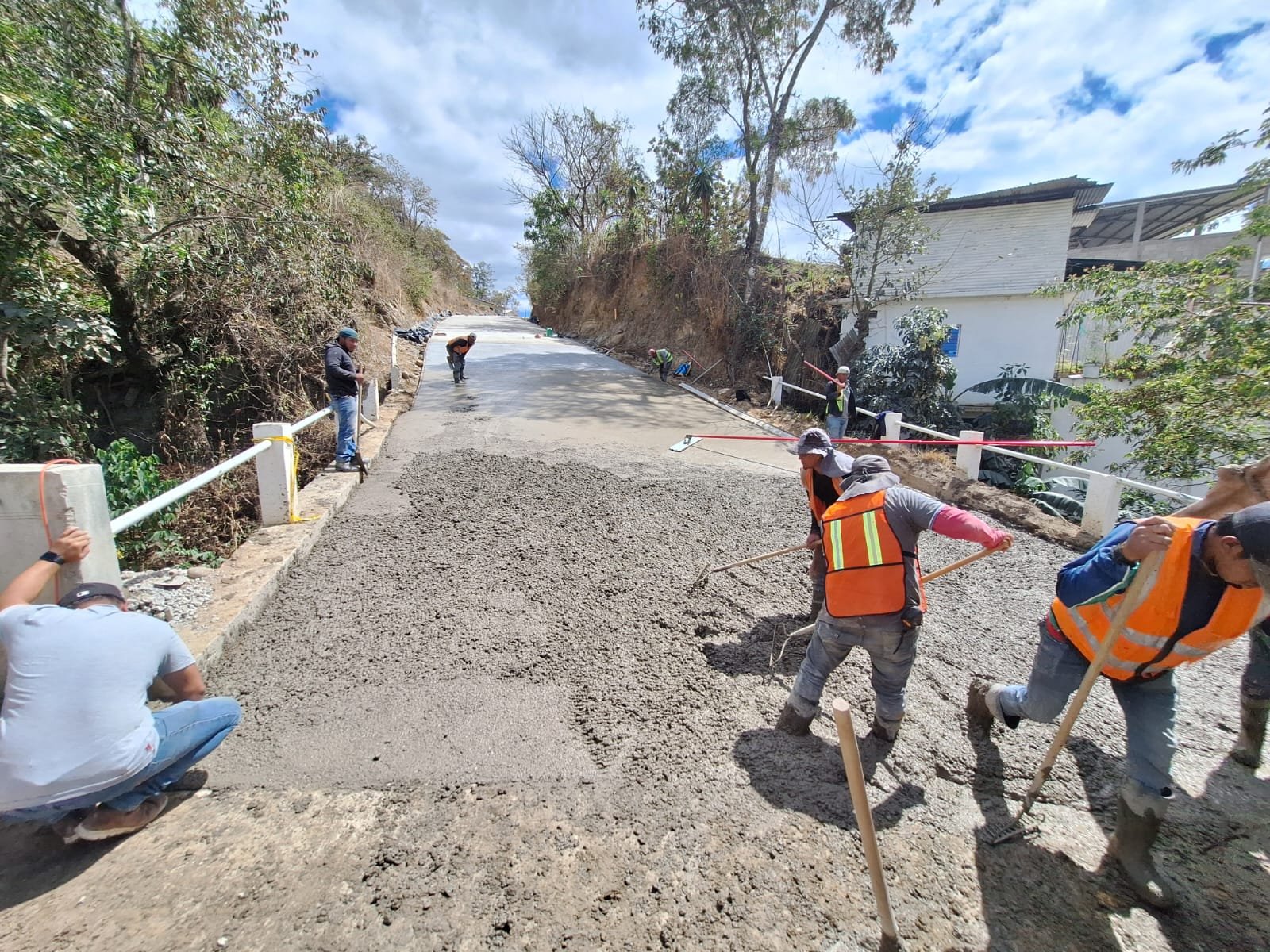

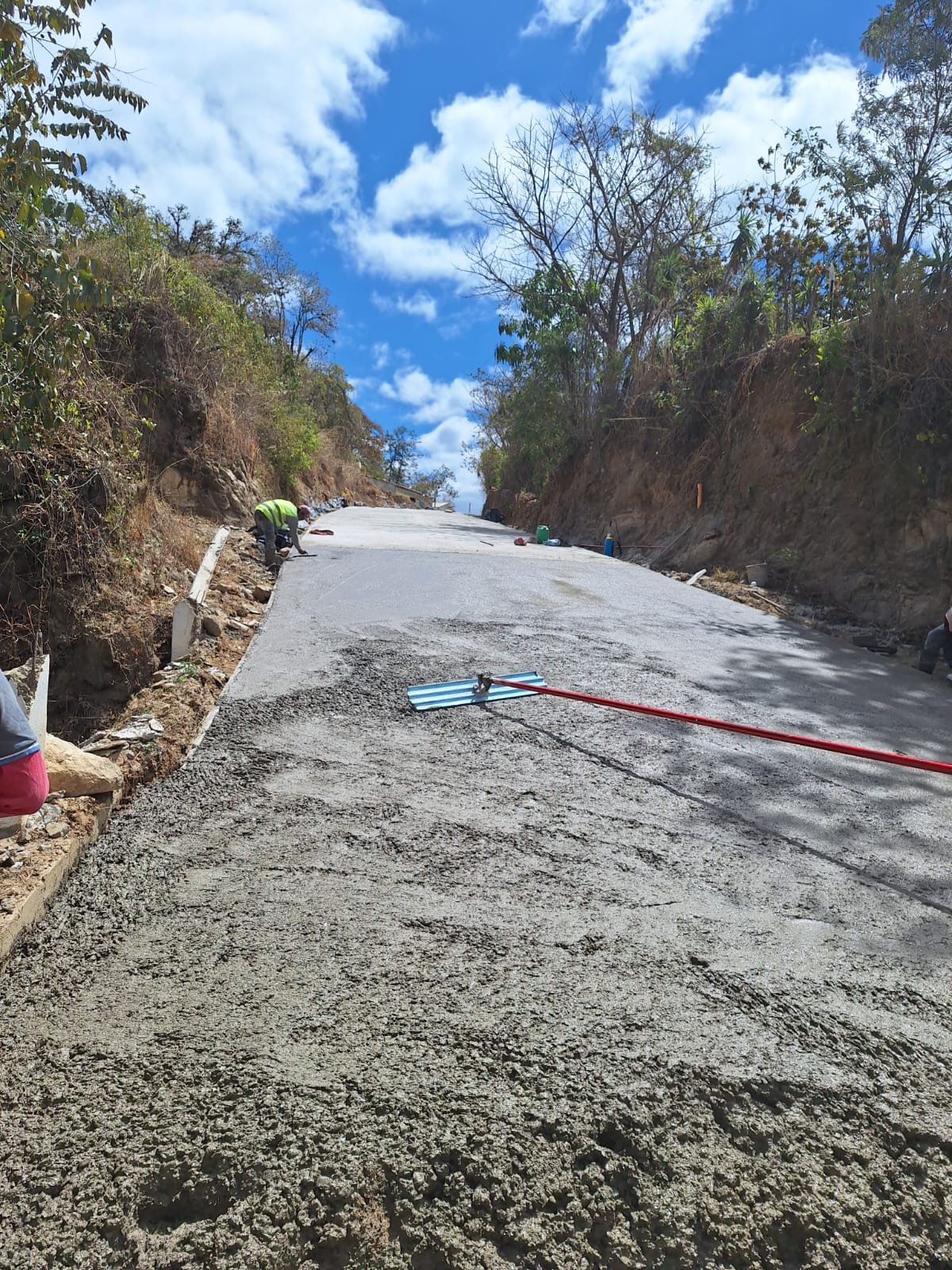

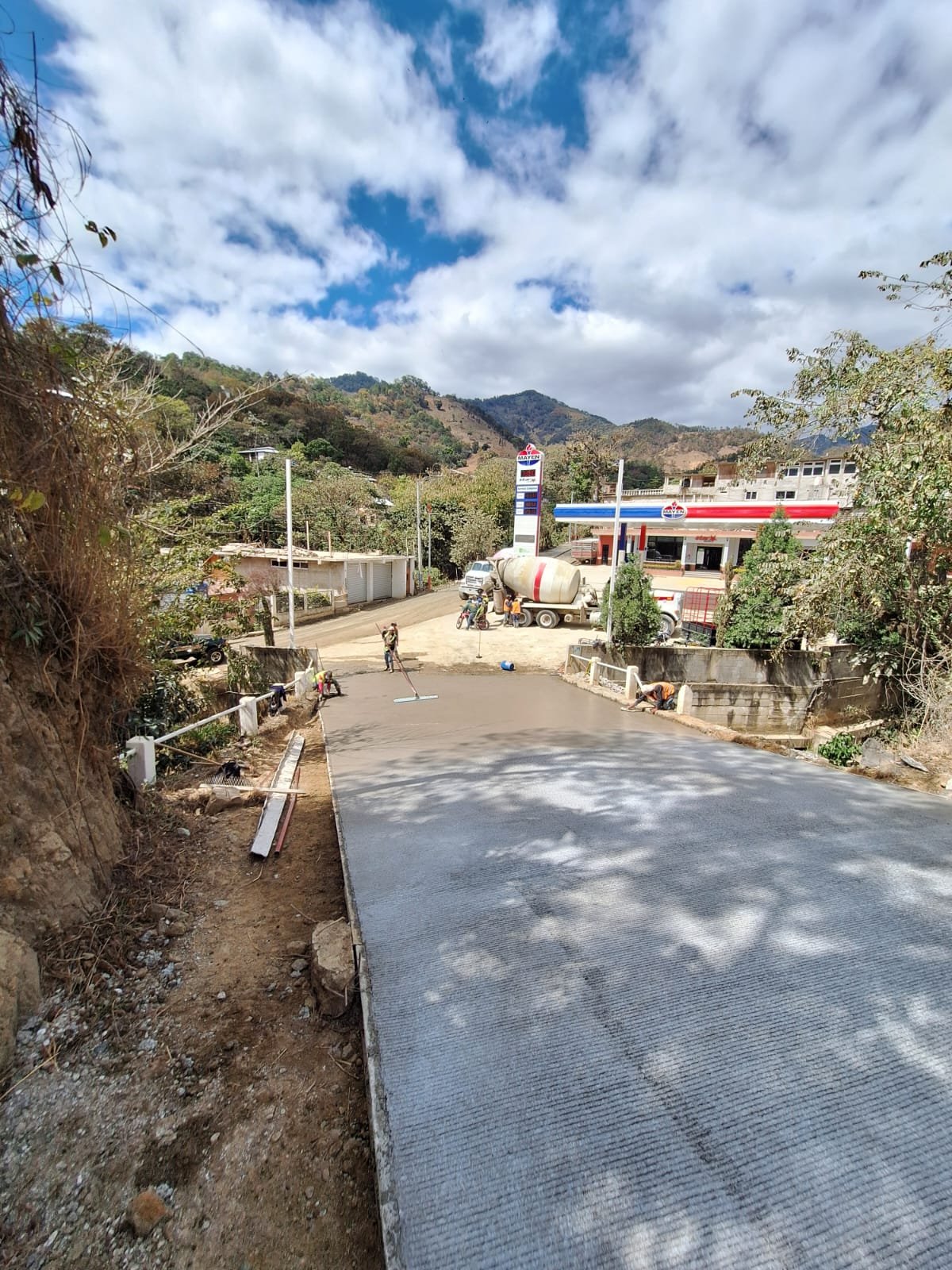

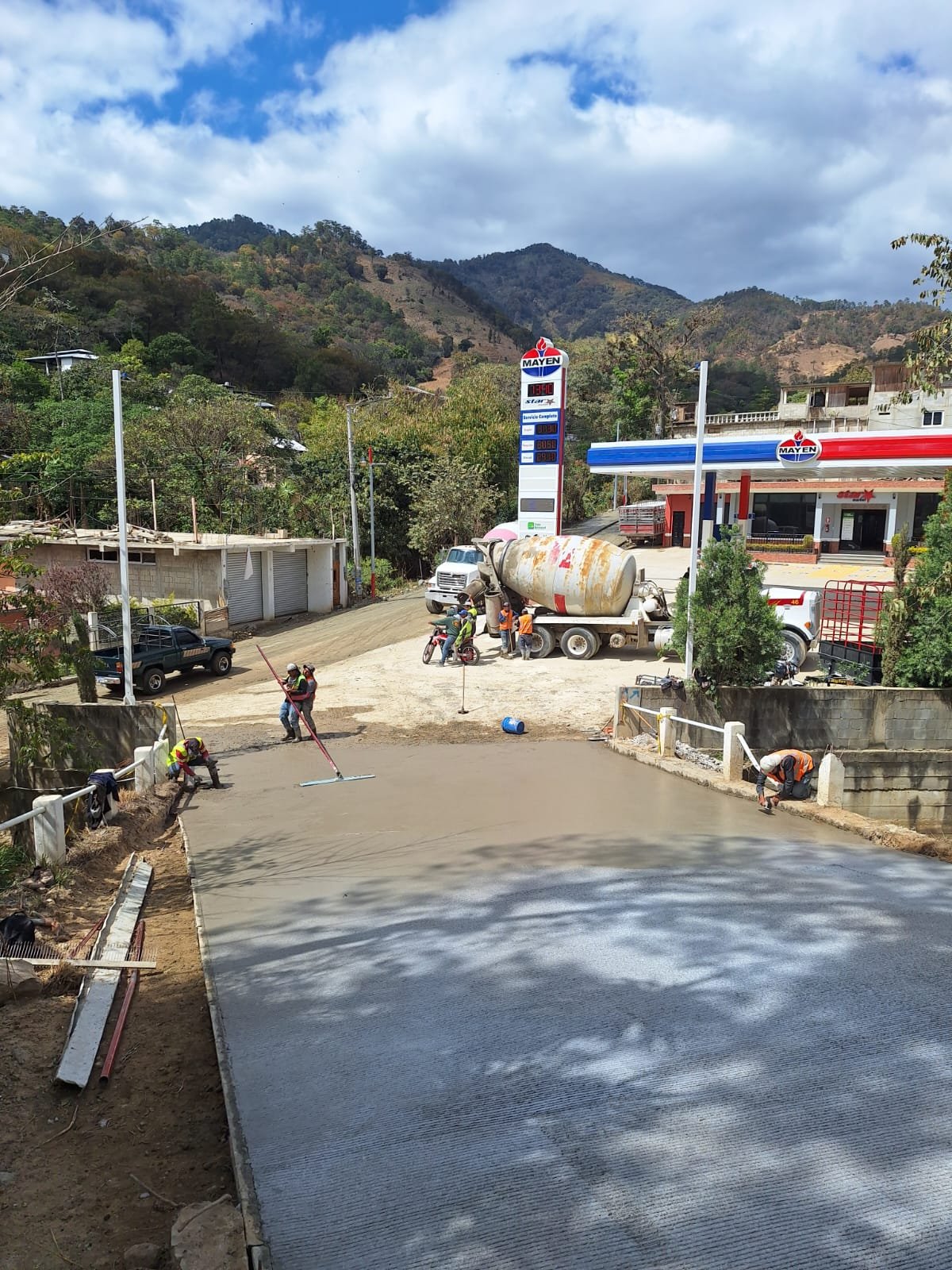

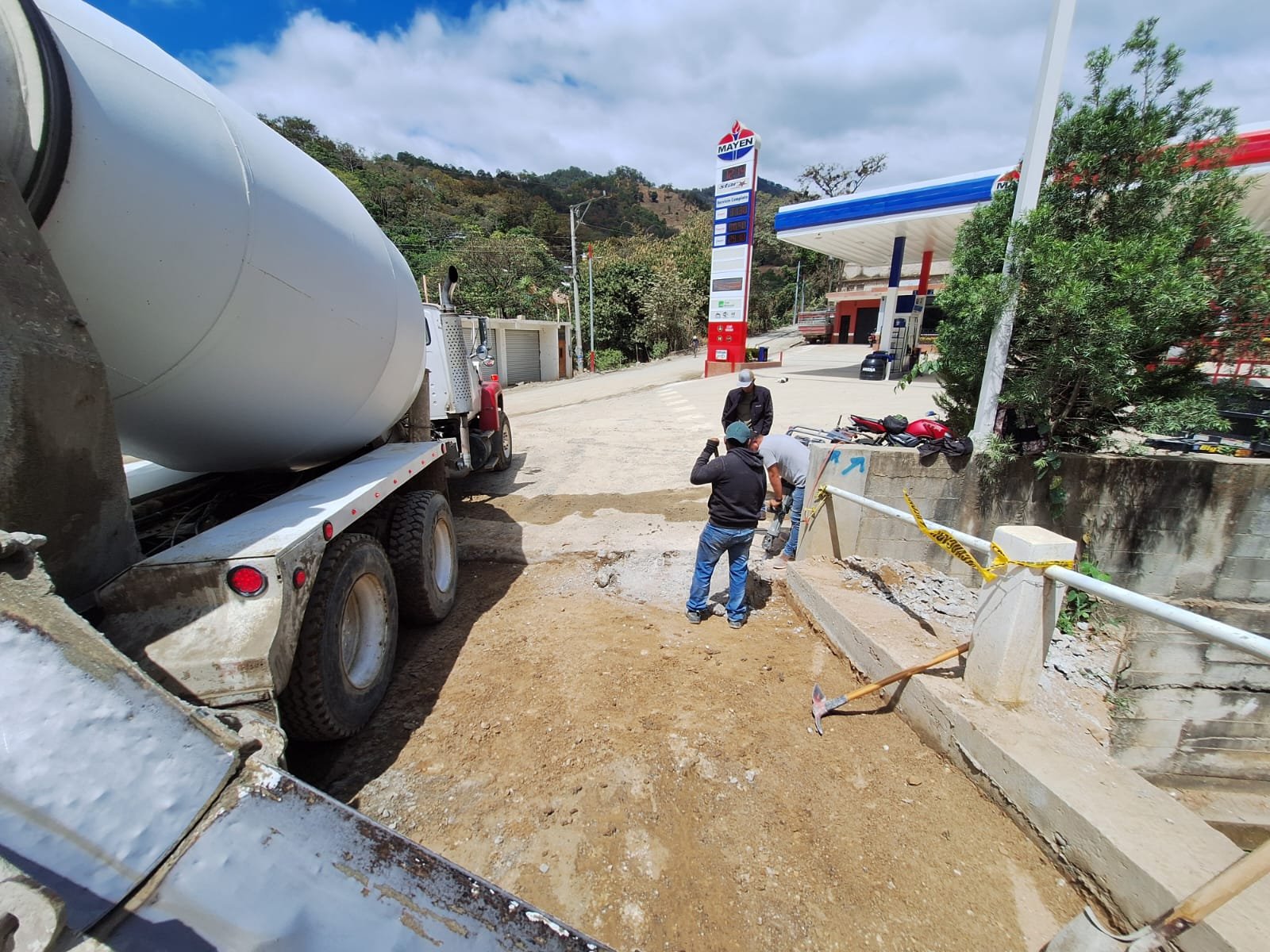

Avance de obra del 17/04/2026 8
17/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 17/04/2026 — foto 2
Avance de obra del 17/04/2026 — foto 3
Avance de obra del 17/04/2026 — foto 4
Avance de obra del 17/04/2026 — foto 5
Avance de obra del 17/04/2026 — foto 6
+2

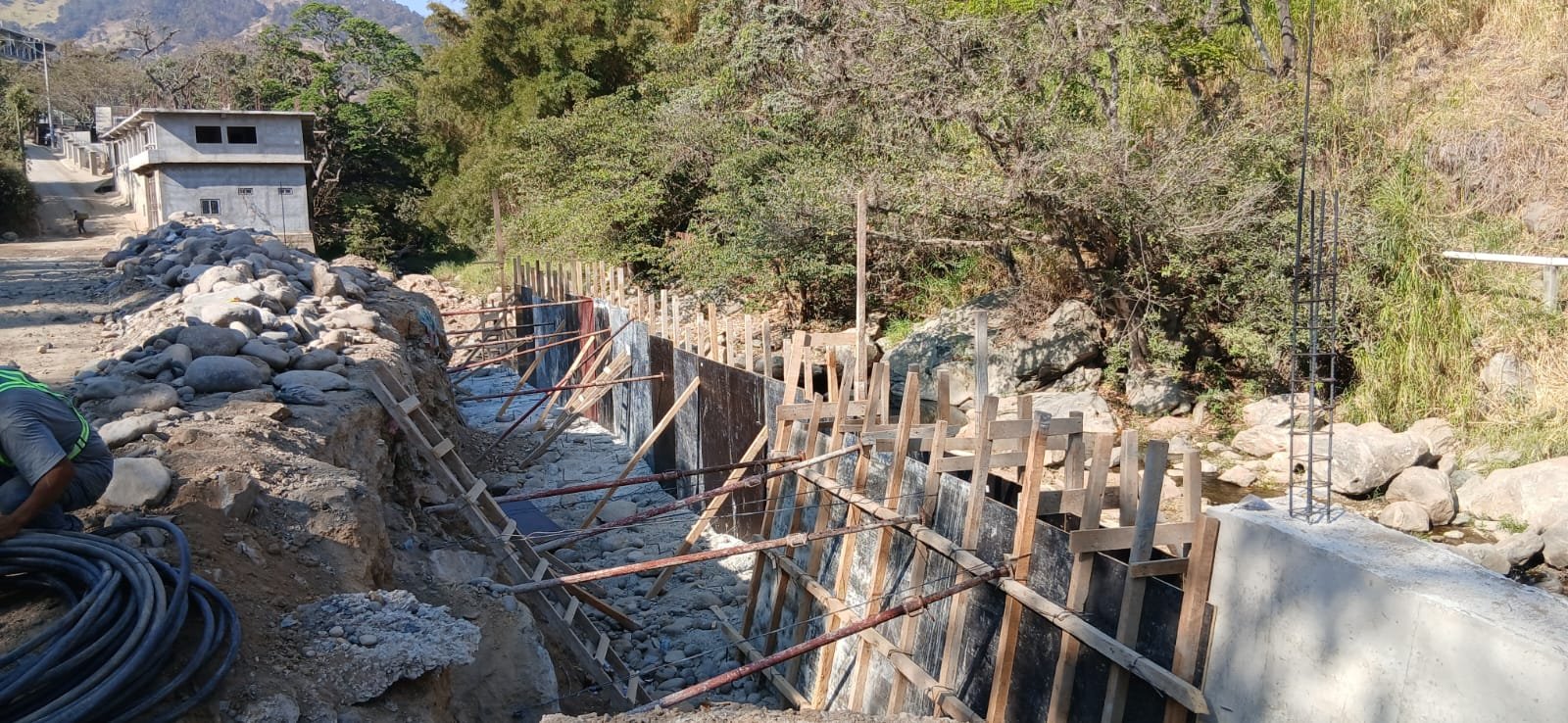

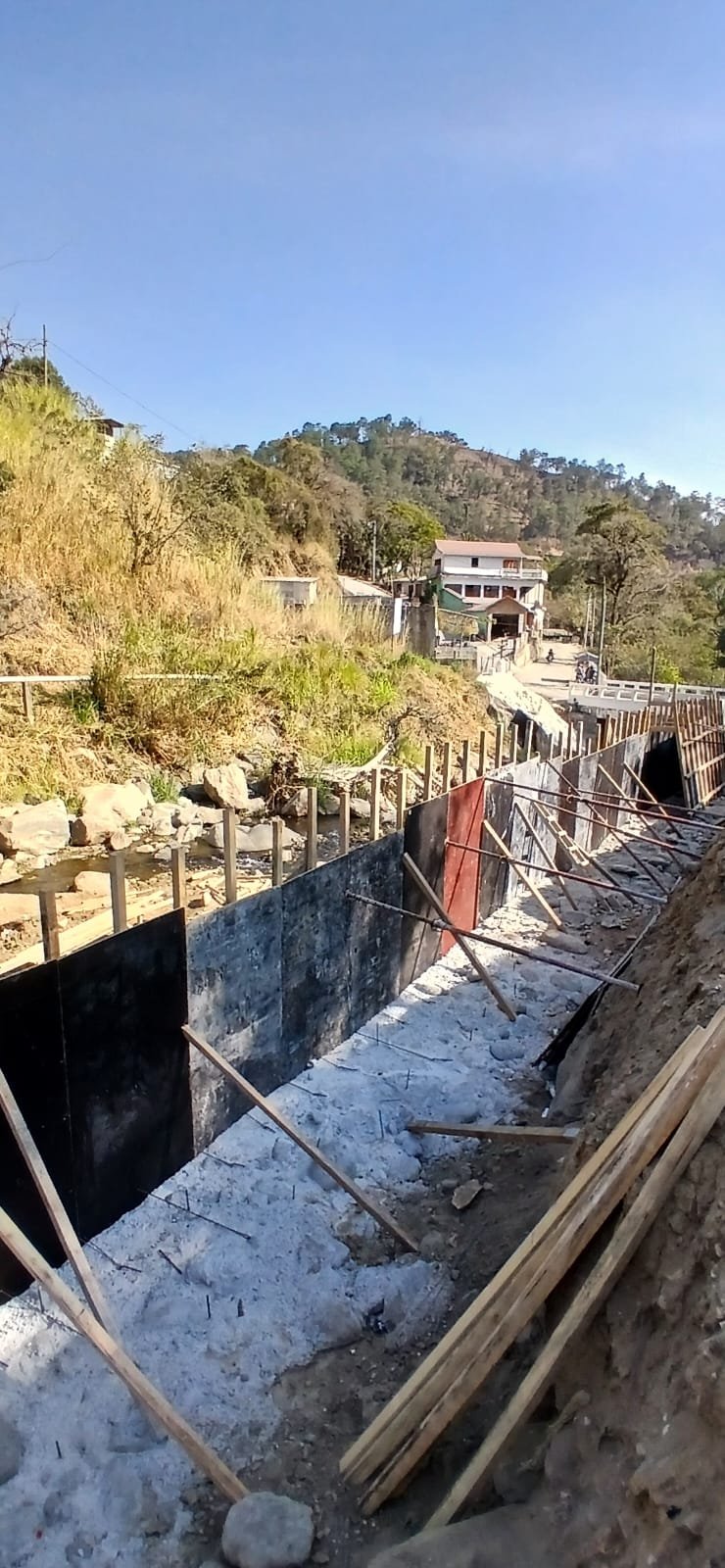

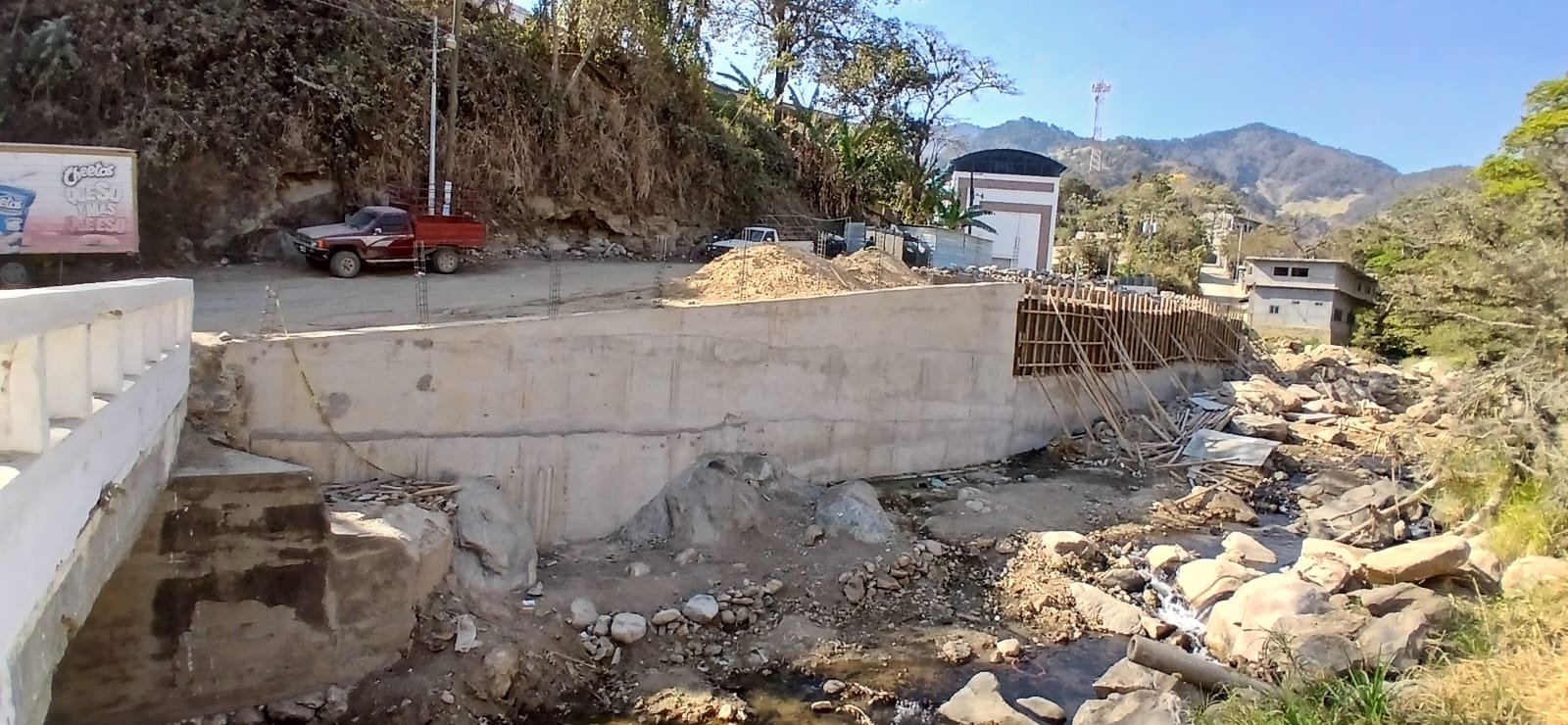

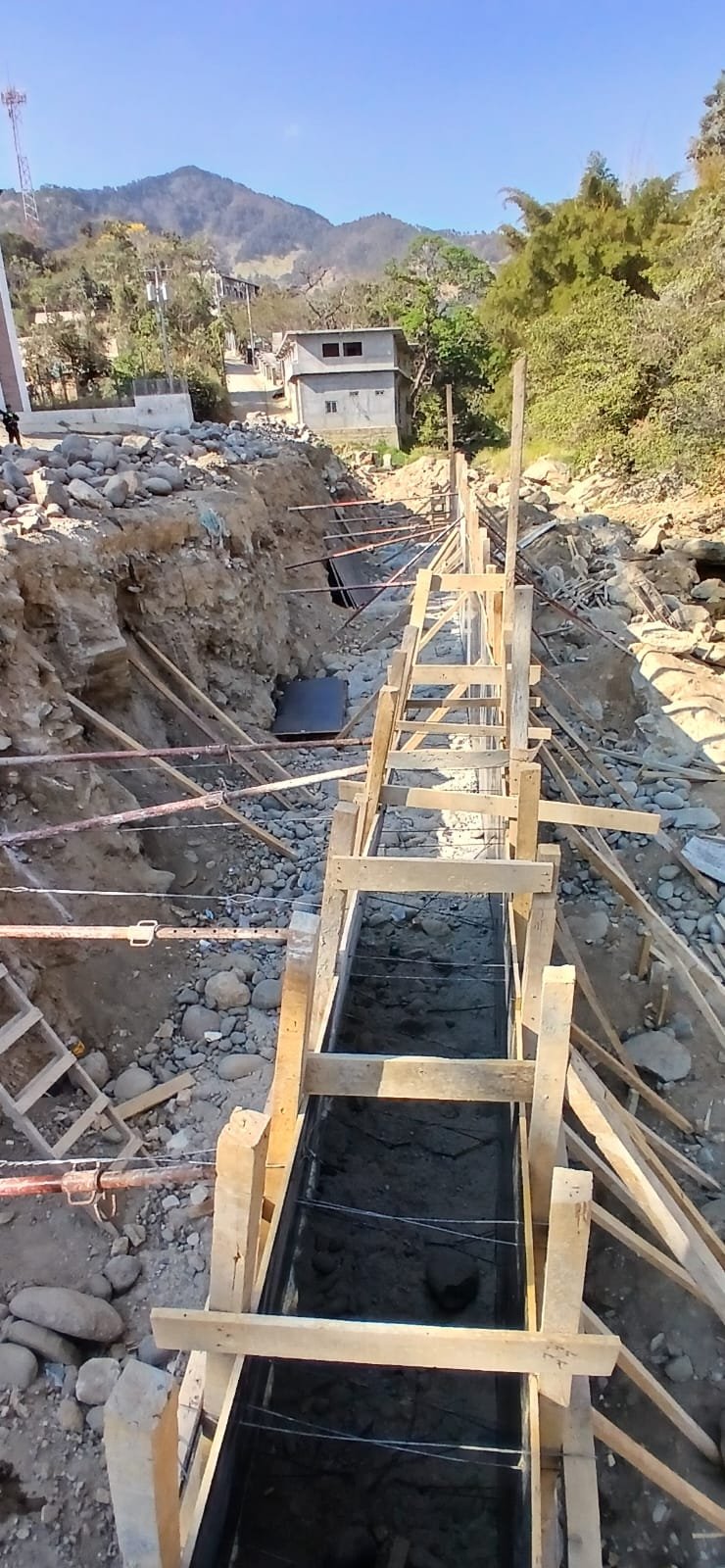

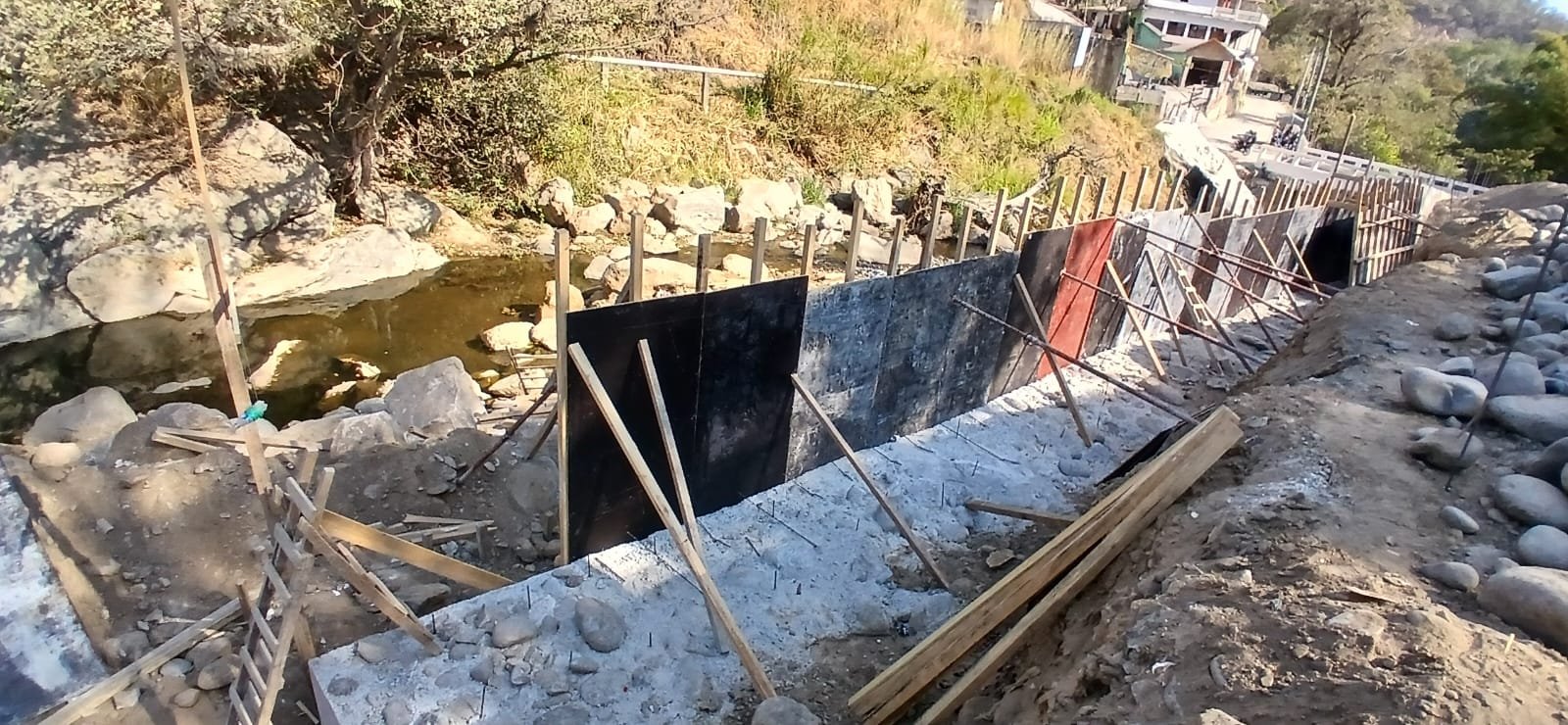

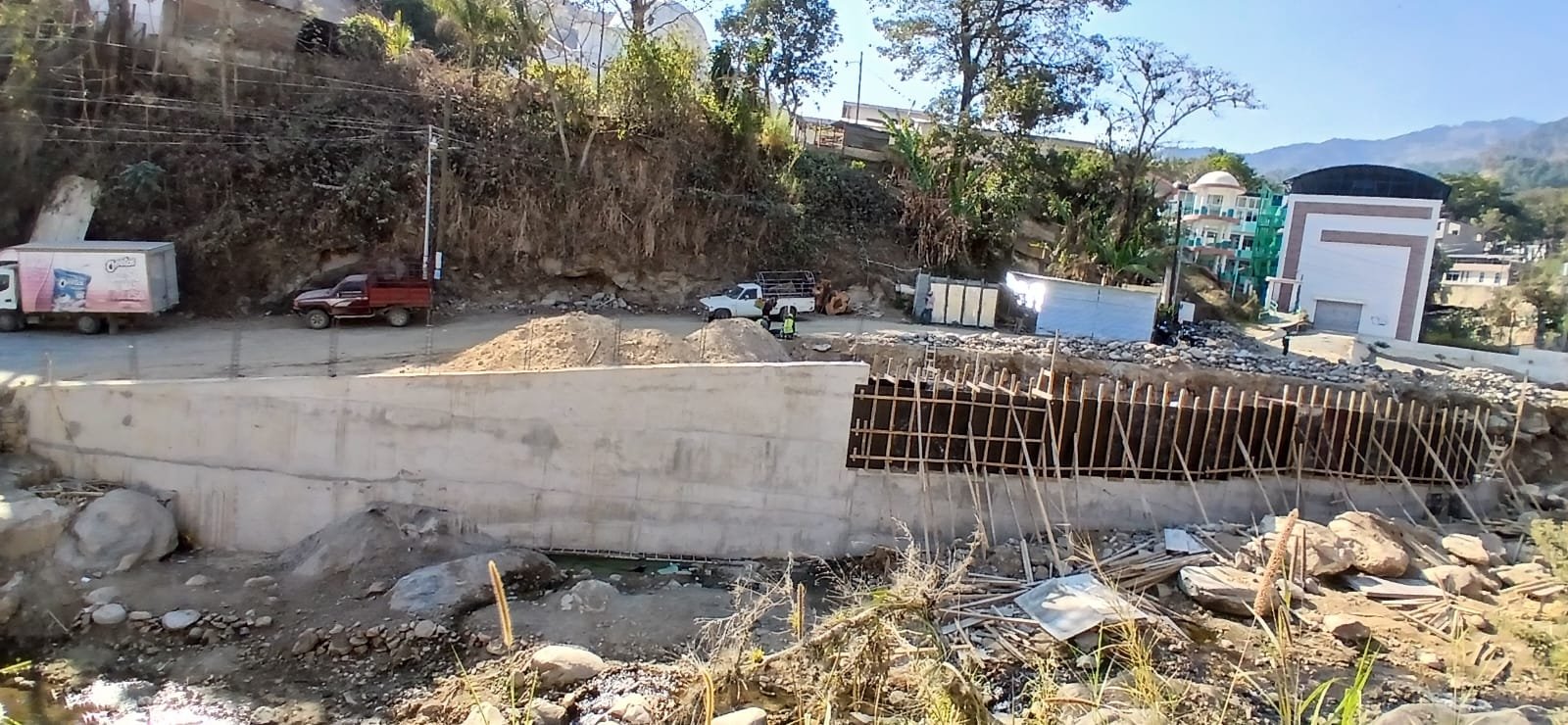

Avance de obra del 27/03/2026 8
27/03/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 27/03/2026 — foto 2
Avance de obra del 27/03/2026 — foto 3
Avance de obra del 27/03/2026 — foto 4
Avance de obra del 27/03/2026 — foto 5
Avance de obra del 27/03/2026 — foto 6
+2

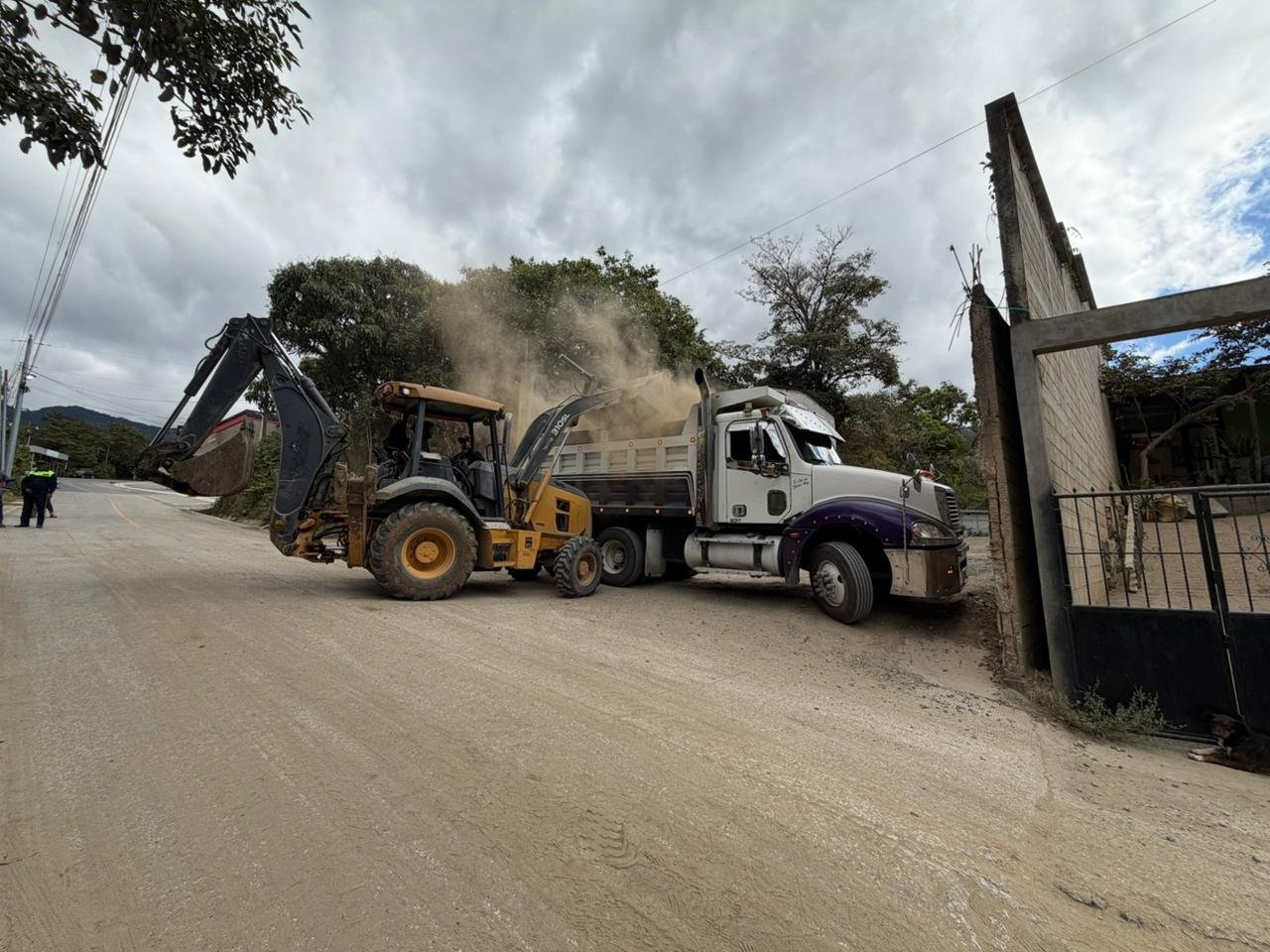

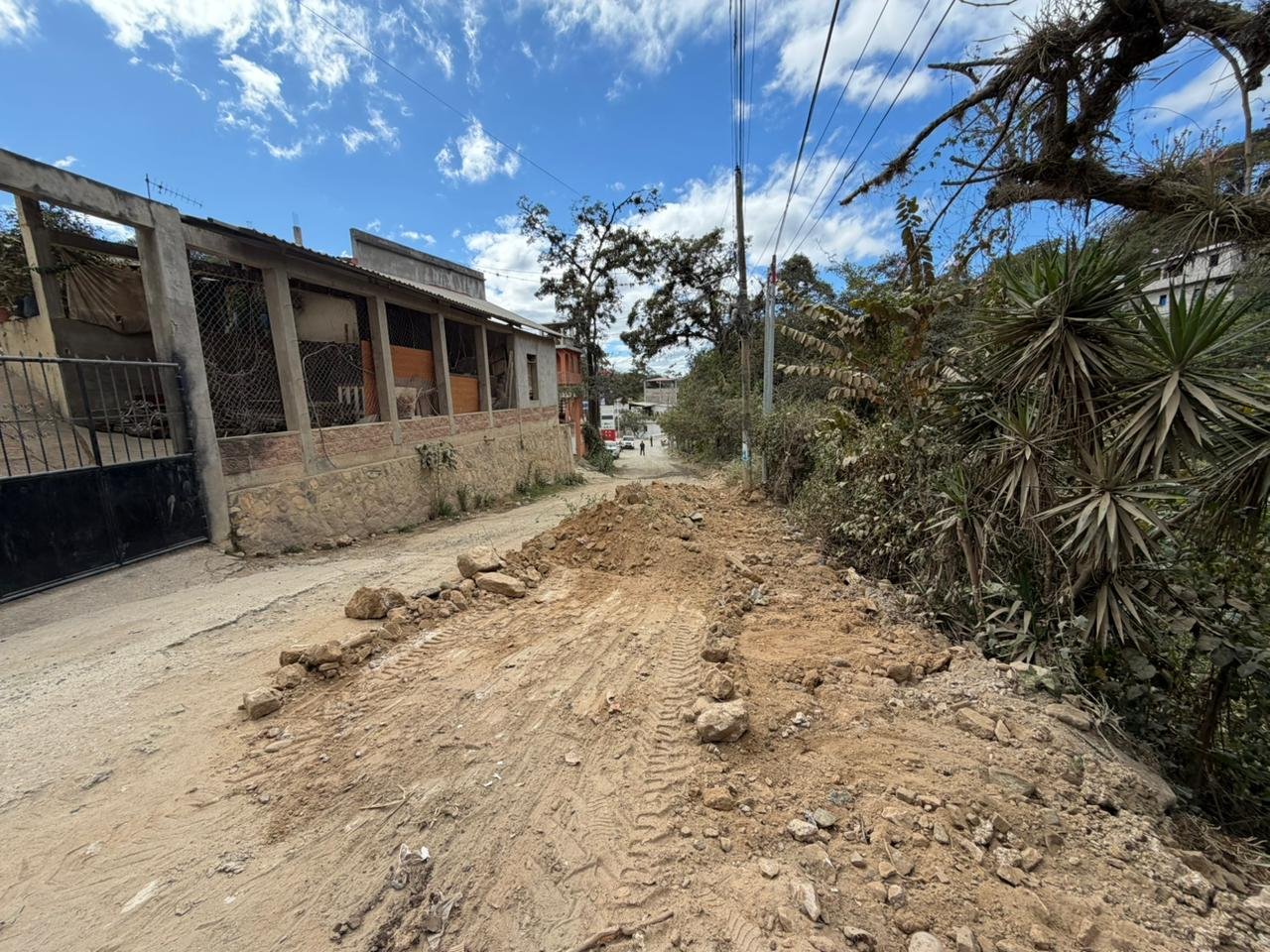

Avance de obra del 30/01/2026 10
30/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 30/01/2026 — foto 2
Avance de obra del 30/01/2026 — foto 3
Avance de obra del 30/01/2026 — foto 4
Avance de obra del 30/01/2026 — foto 5
Avance de obra del 30/01/2026 — foto 6
+4

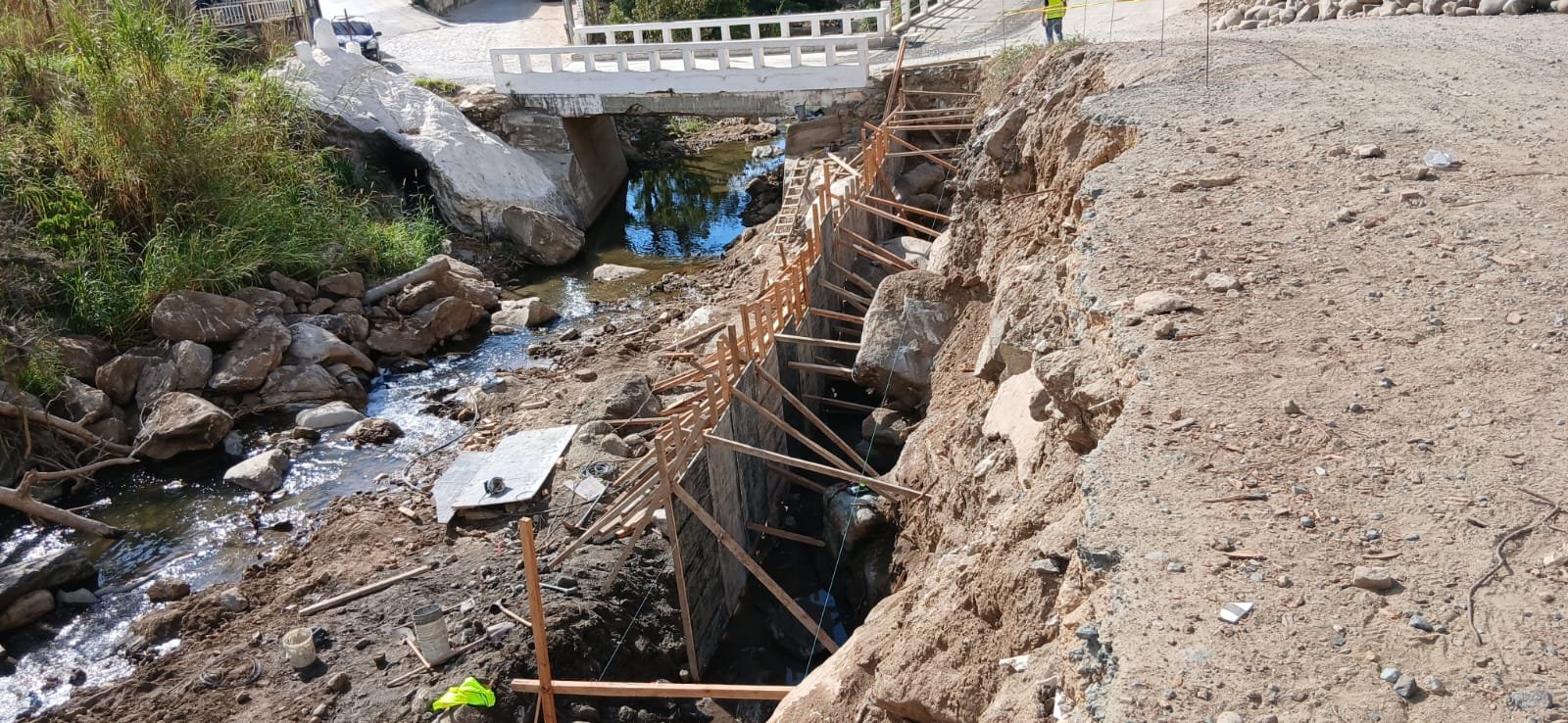

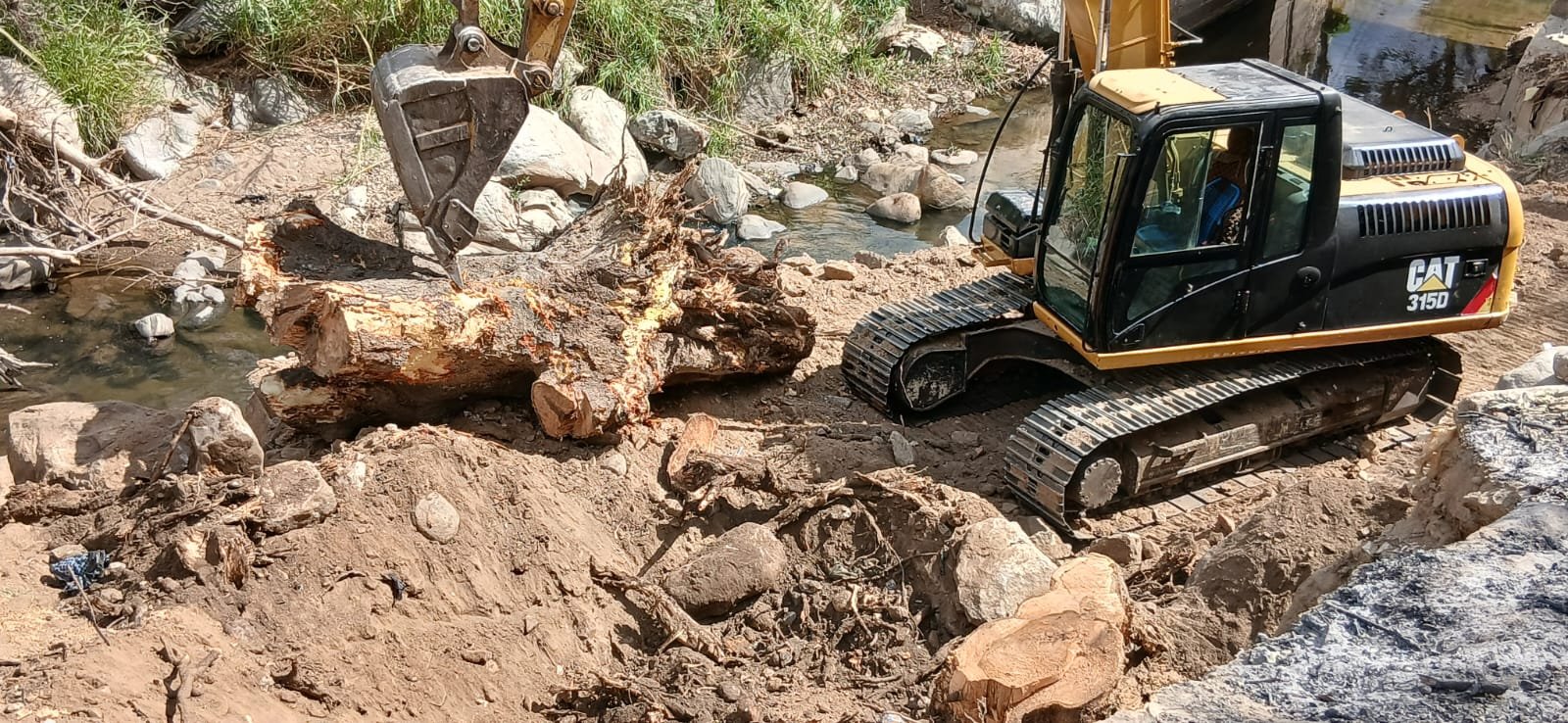

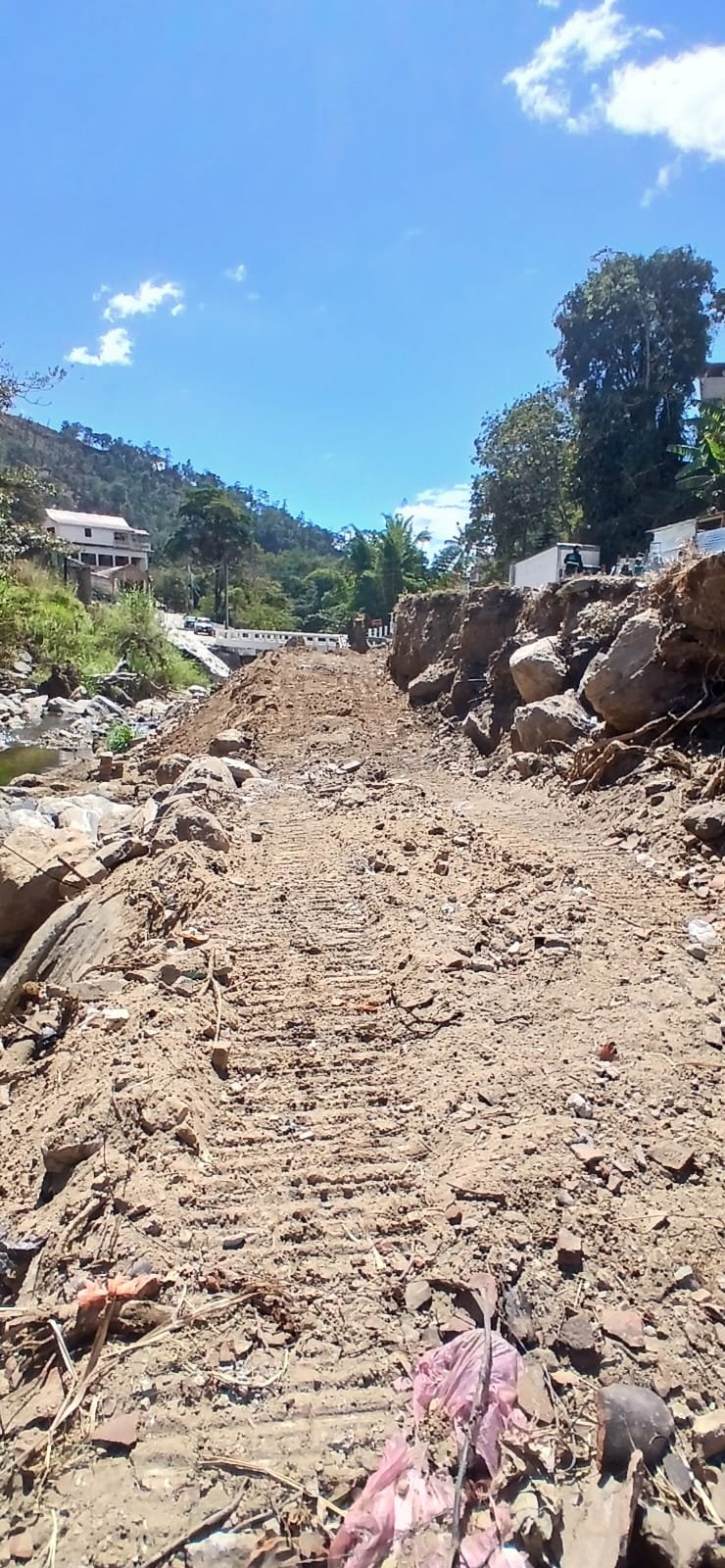

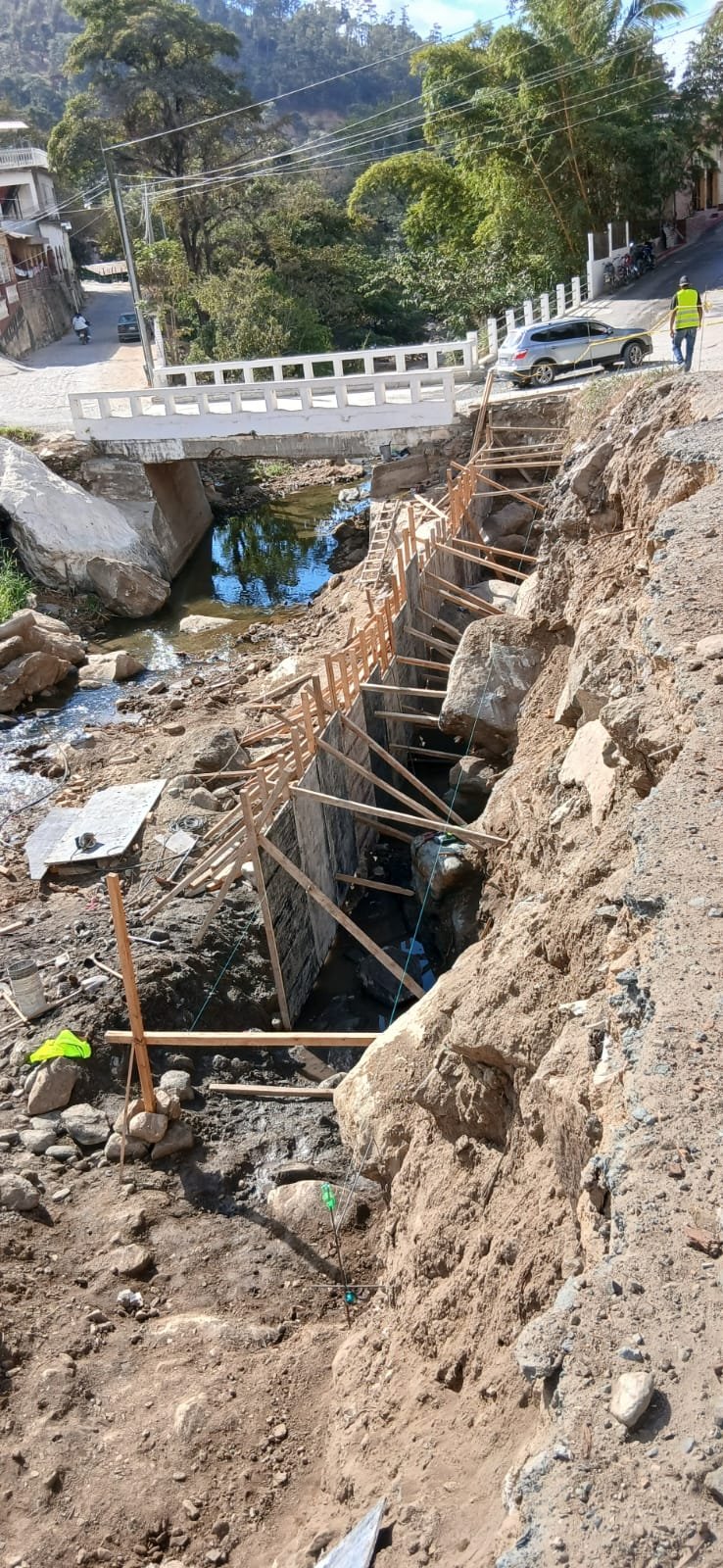

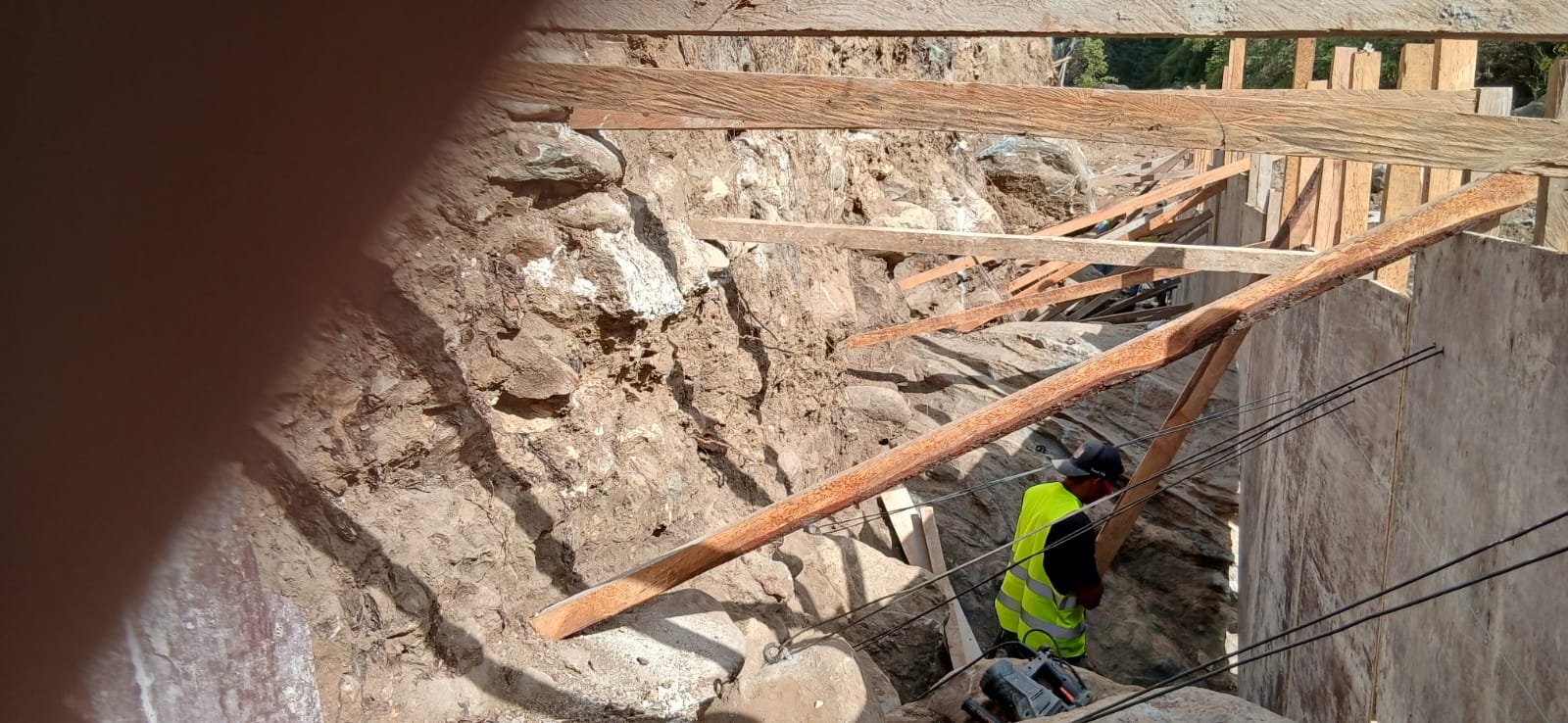

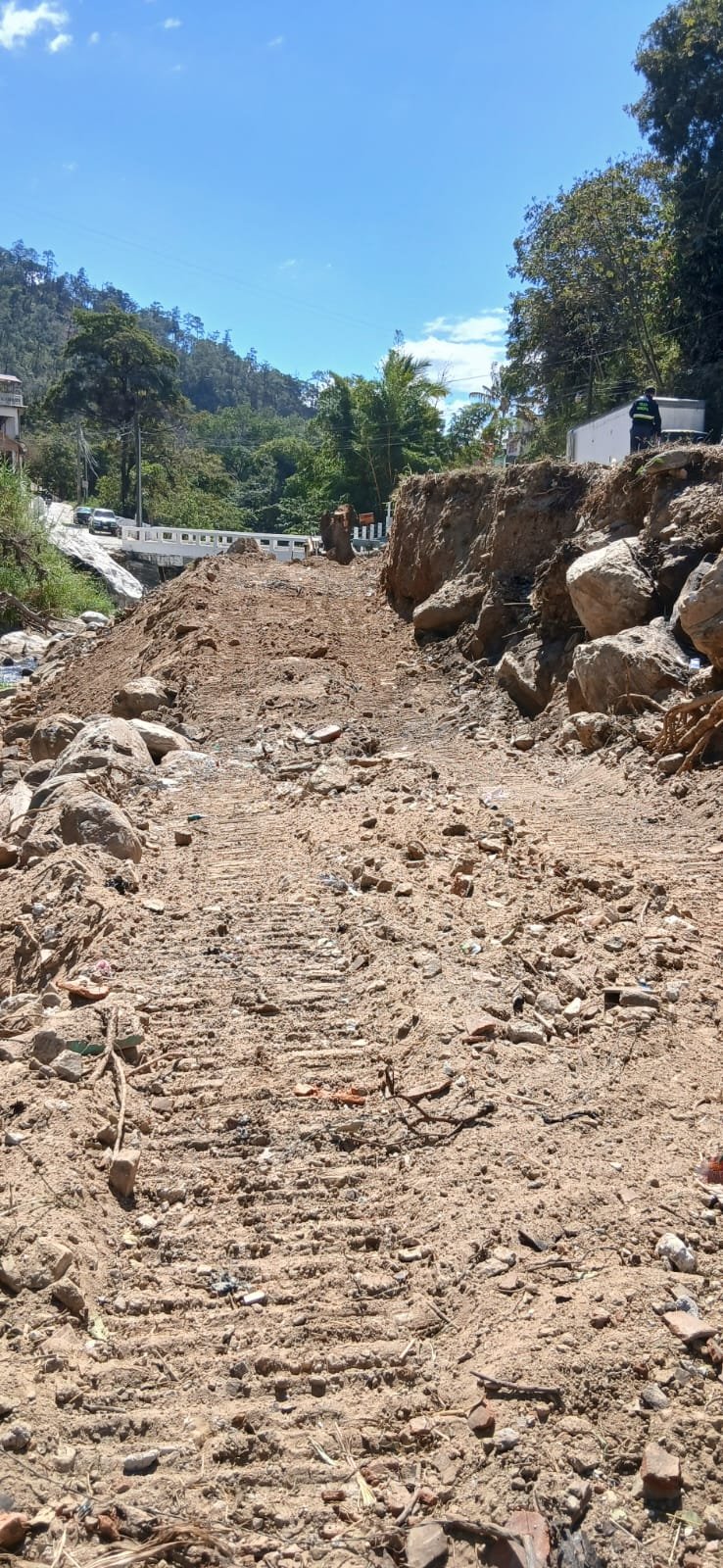

Avance de obra del 23/01/2026 5
23/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 23/01/2026 — foto 2
Avance de obra del 23/01/2026 — foto 3
Avance de obra del 23/01/2026 — foto 4
Avance de obra del 23/01/2026 — foto 5

Renglones del Proyecto

Renglones de trabajo del contrato 12-2025 • 21 renglones

1
REPLANTEO TOPOGRÁFICO
1067 ML
2
MURO DE CONTENCIÓN CICLOPEO
374 M3
3
CORTE DE CAJUELA DE SUB-RASANTE
813 M3
4
NIVELACIÓN DE SUB-RASANTE + COMPACTADO
8130 M2
5
COLOCADO DE BASE DE BALASTO + COMPACTADO
8130 M2
6
COLOCACIÓN DE FORMALETA METÁLICA
1067 ML
7
FUNDICIÓN DE PAVIMENTO DE CONCRETO
8130 M2
8
CORTE DE JUNTA + SELLO LONGITUDINAL Y TRANSVERSAL
7276 ML
9
FUNDICIÓN DE BORDILLO
504 ML
10
CUNETA TIPO "L"
377 ML
11
BANQUETA DE 0.69 M
1133 ML
12
CONSTRUCCIÓN DE RAMPA
2 UNIDAD
13
SEÑALIZACIÓN EN PAVIMENTACIÓN HORIZONTAL
3201 ML
14
SEÑALIZACIÓN EN PAVIMENTACIÓN VERTICAL
14 UNIDAD
15
BORDILLO DE LADRILLO
26.5 ML
16
REJILLA
6 UNIDAD
17
CONSTRUCCIÓN DE CAJA TRANSVERSAL
2 UNIDAD
18
COLUMNA C-1 (0.20X0.20)
20 UNIDAD
19
COLUMNA A-1 (0.25X0.25)
18 UNIDAD
20
BARANDA METÁLICA
68 ML
21
LIMPIEZA FINAL
8130 M2

Documentos Oficiales

Publicados en el portal Guatecompras · verificado el 24/08/2026

Ejecución de la obra

Documentos alojados en el portal oficial Guatecompras (se abren en pestaña nueva). Esta sección se actualiza automáticamente cuando la entidad publica documentos nuevos, como informes de supervisión o actas.

Ver el expediente completo del concurso en Guatecompras → (incluye actas, respuestas y otros anexos que el portal no expone en su servicio de datos abiertos)

Información del Contrato

Detalles oficiales según contrato 12-2025

Número de Contrato
12-2025
NOG (Guatecompras)
Contratista
EDDY FERNANDO PEREZ SINAY
Empresa
CONSTRUVISION 2000
Monto Adjudicado
Q. 7,999,800.00
Plazo de Ejecución
6 MESES CALENDARIO
Fecha de Firma
14/11/2025
Fecha Estimada Término
14/05/2026
Entidad Contratante
MUNICIPALIDAD DE SANTA CRUZ EL CHOL
Ubicación
ÁREA URBANA EL CHOL
Modalidad
Licitación Pública (Art. 17 LCE)
Ofertas recibidas
1
Publicación del concurso
22/09/2025
Fecha de adjudicación
07/11/2025
NIT del contratista
8171041
Estado en Guatecompras
Adjudicado
Plazo contractual oficial
17/11/2025 al 14/05/2026
Estado del Proyecto
En Proceso
Descripción
MEJORAMIENTO CALLE PERIFÉRICO MUNICIPAL ÁREA URBANA EL CHOL, BAJA VERAPAZ
